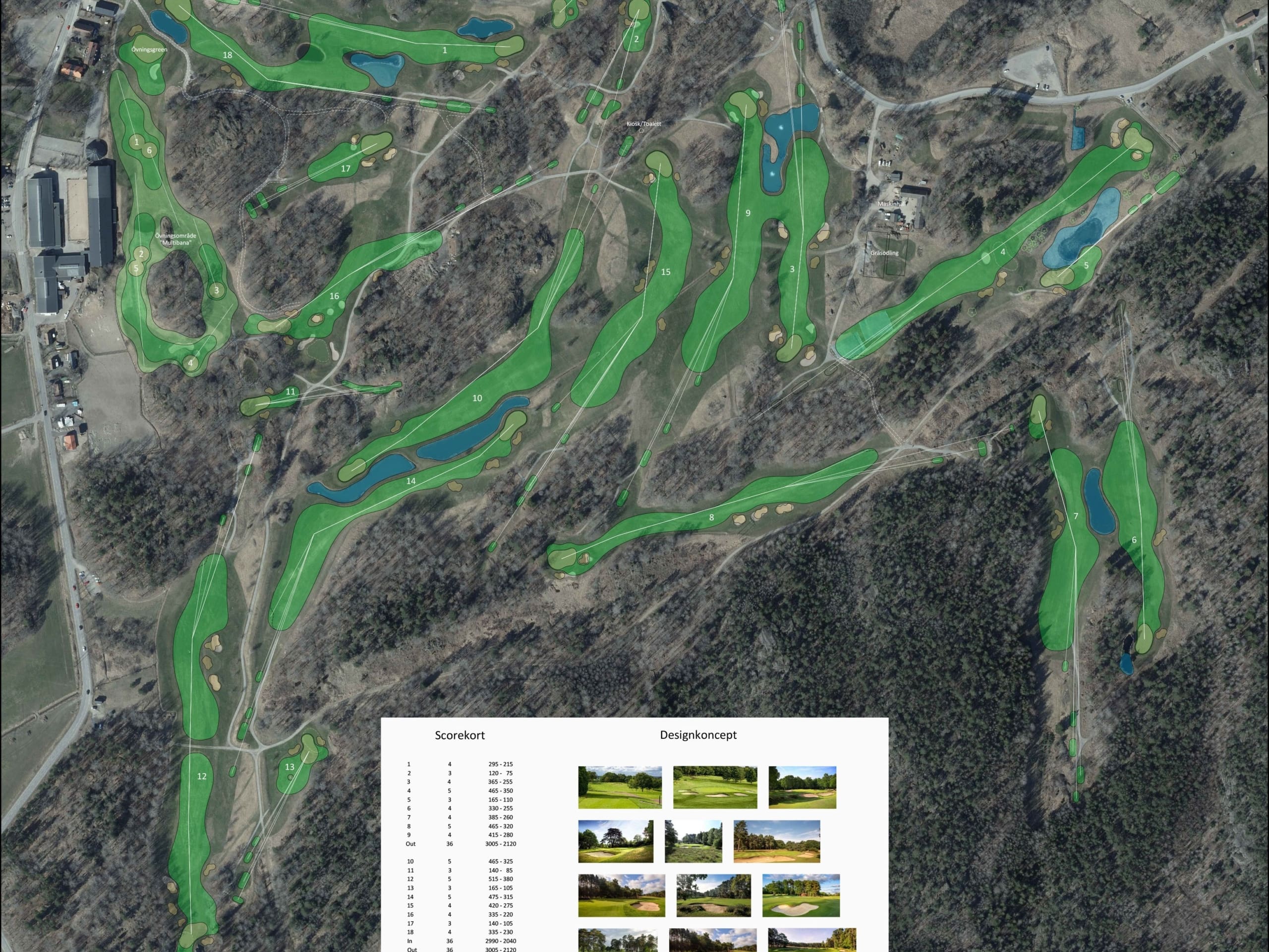

Masterplan i samarbete med Pierre Fulke Design

Genomförande av utvecklings- och renoveringsplan för banor och övningsområden

Under 2024 kommer Fas 1 av den beslutade Masterplanen att påbörjas.

Fas 1 innehåller renovering av teeytor på hål 9 och hål 11 samt byggande av blivande hål 4, som då blir par-5 och hål 5 som blir ett par-3 hål, som i dagsläget används som övningsområde. Sista fasen av hål 4, där dagens greenområde ligger, väntar vi med till slutet av säsongen.

Faser är enligt följande:

Fas 1

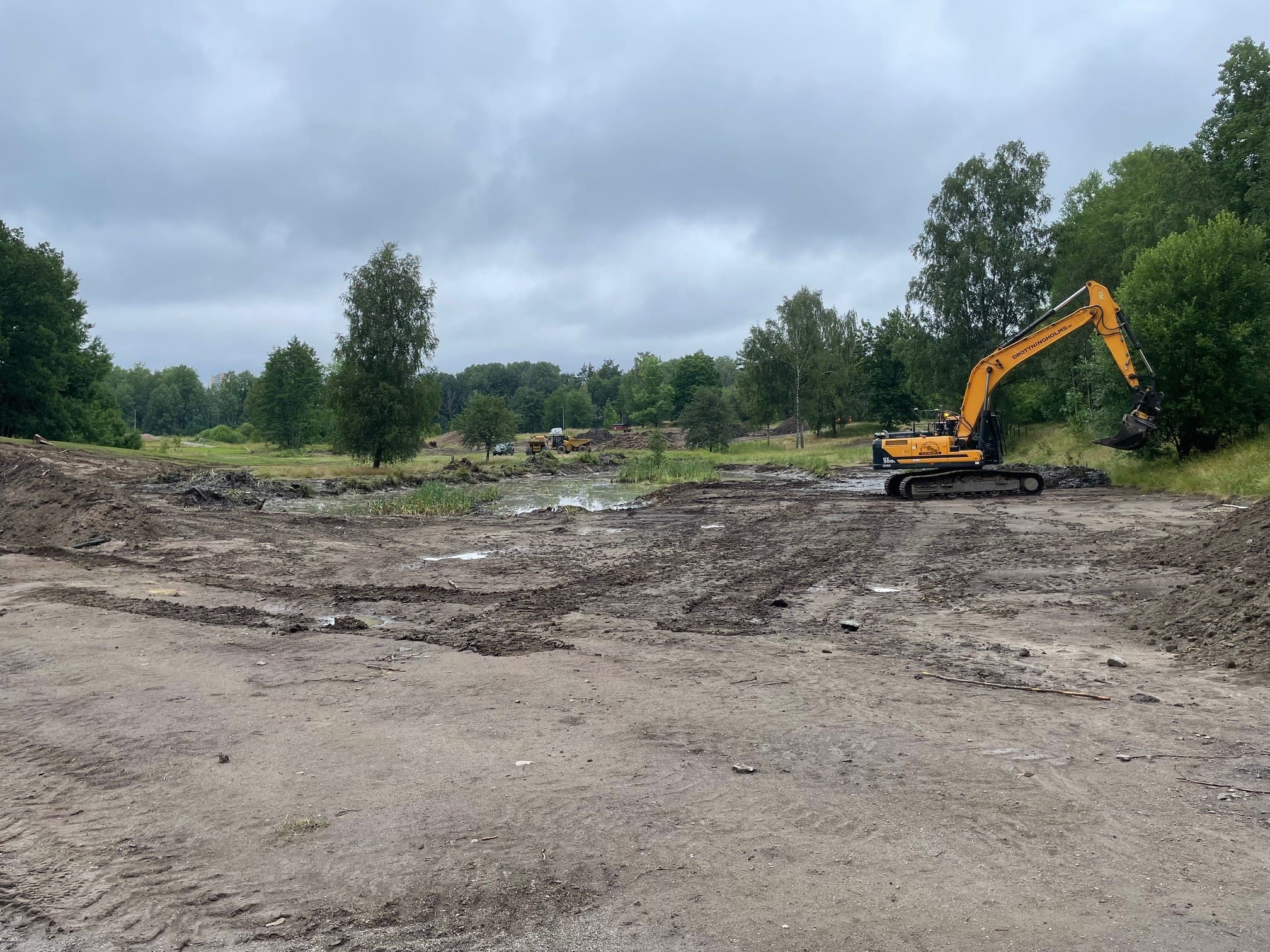

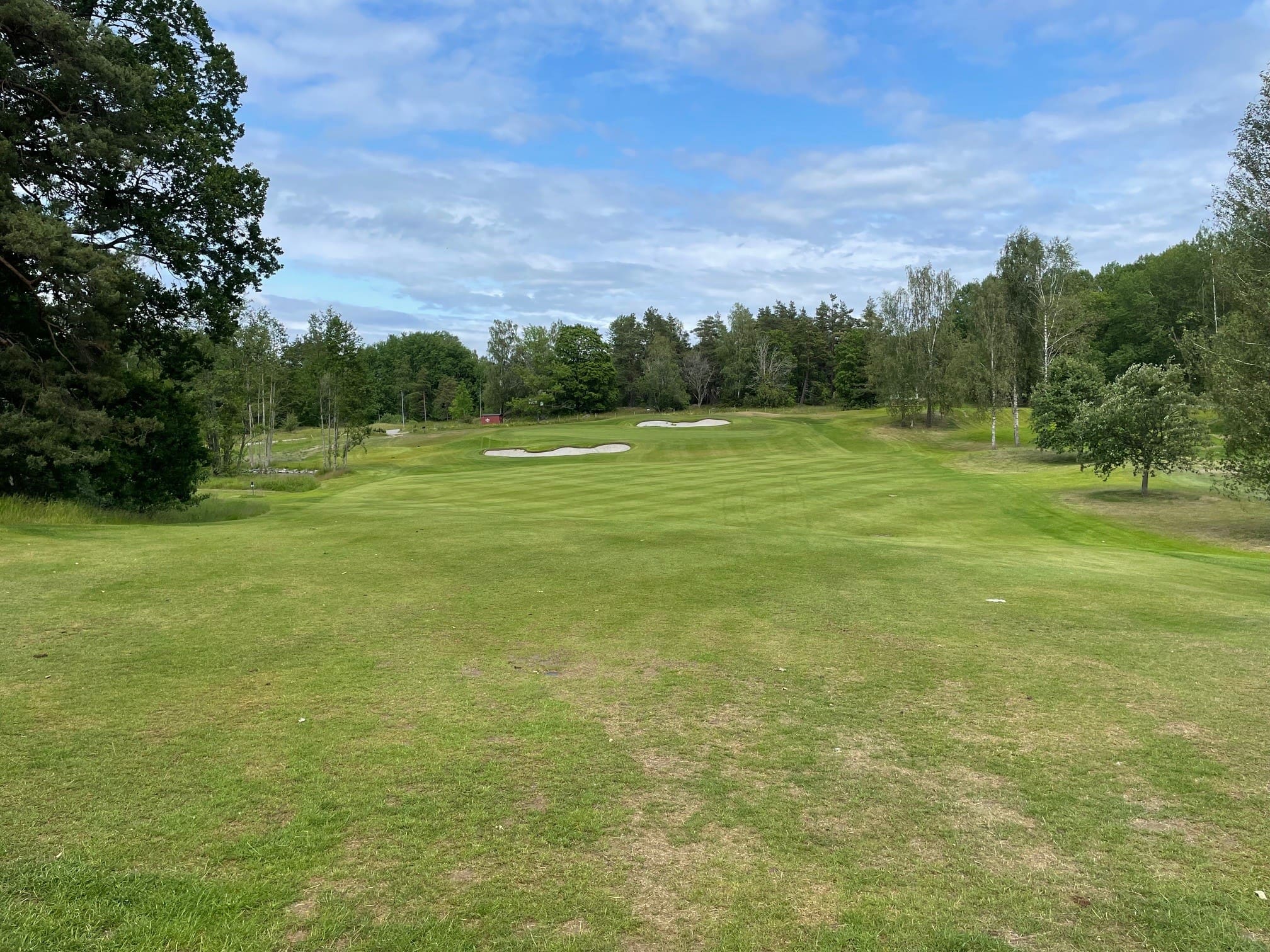

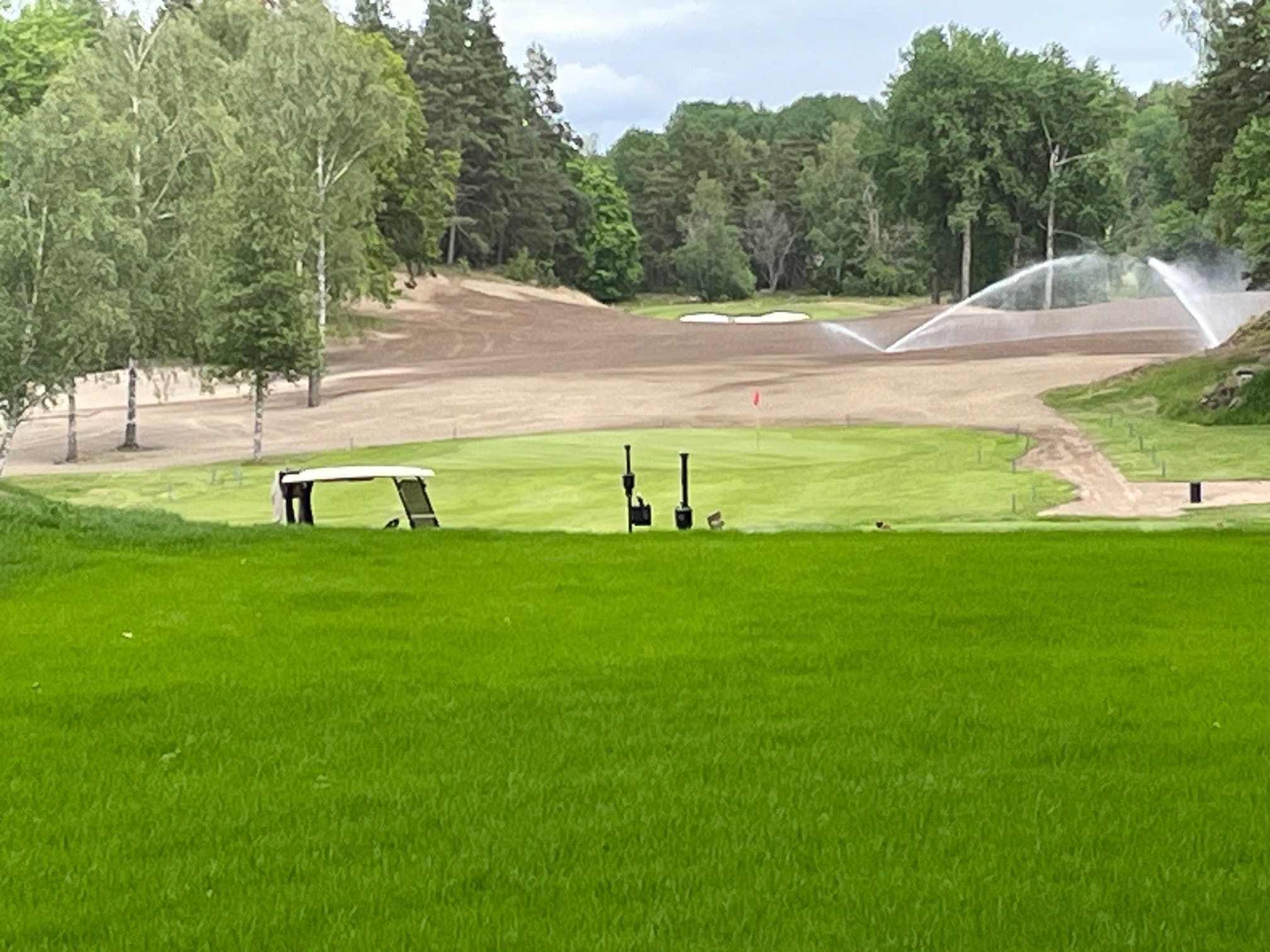

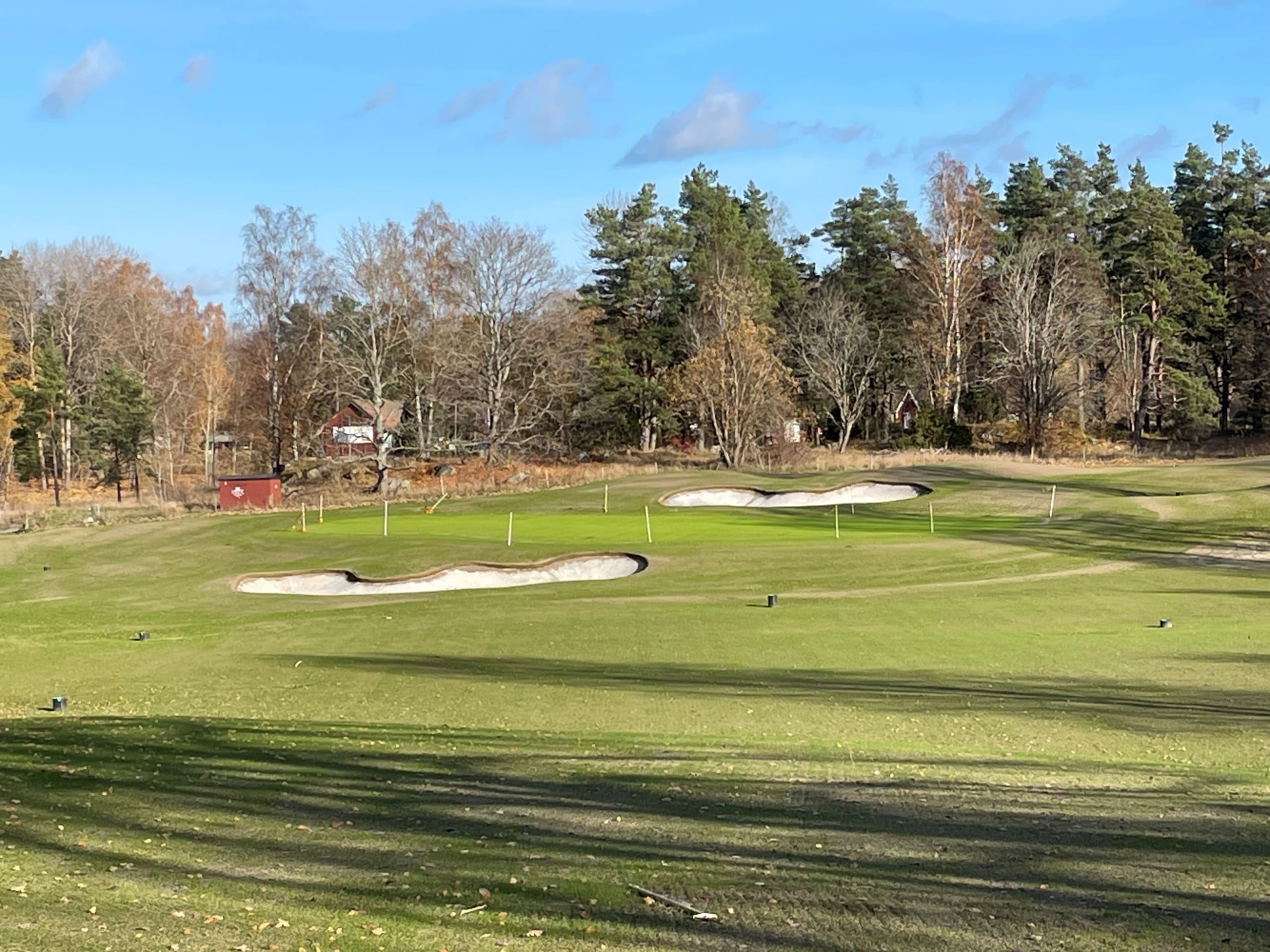

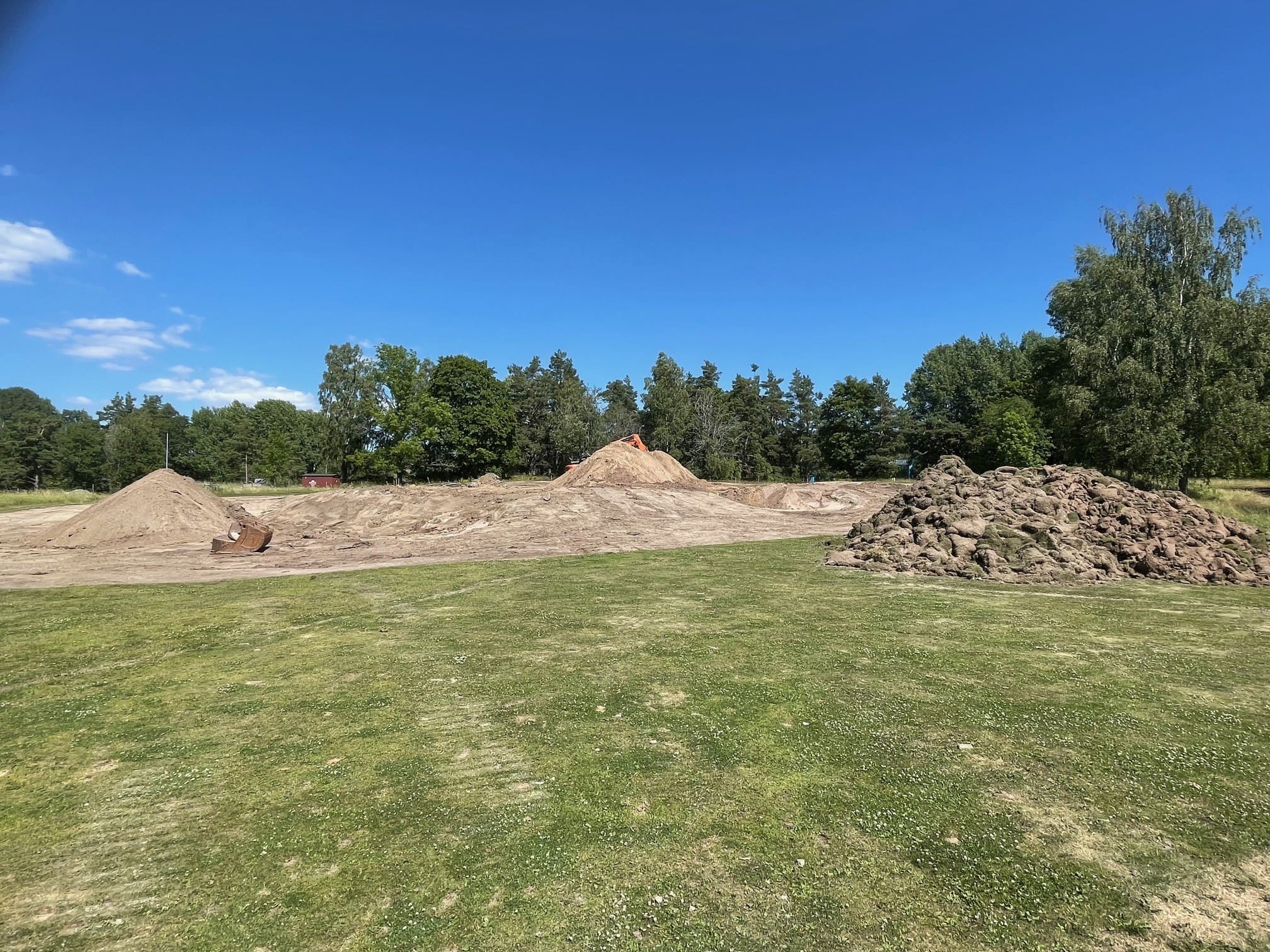

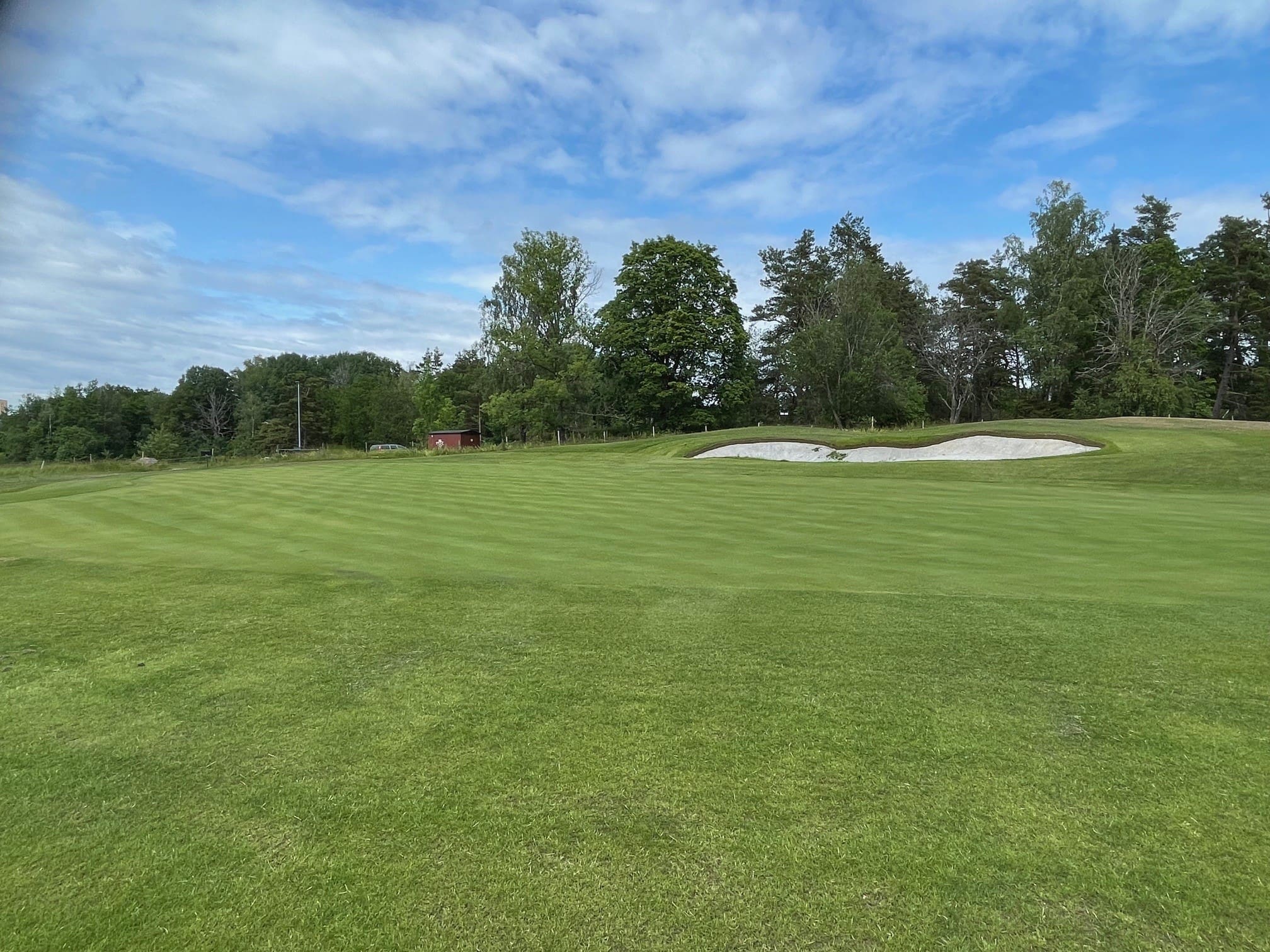

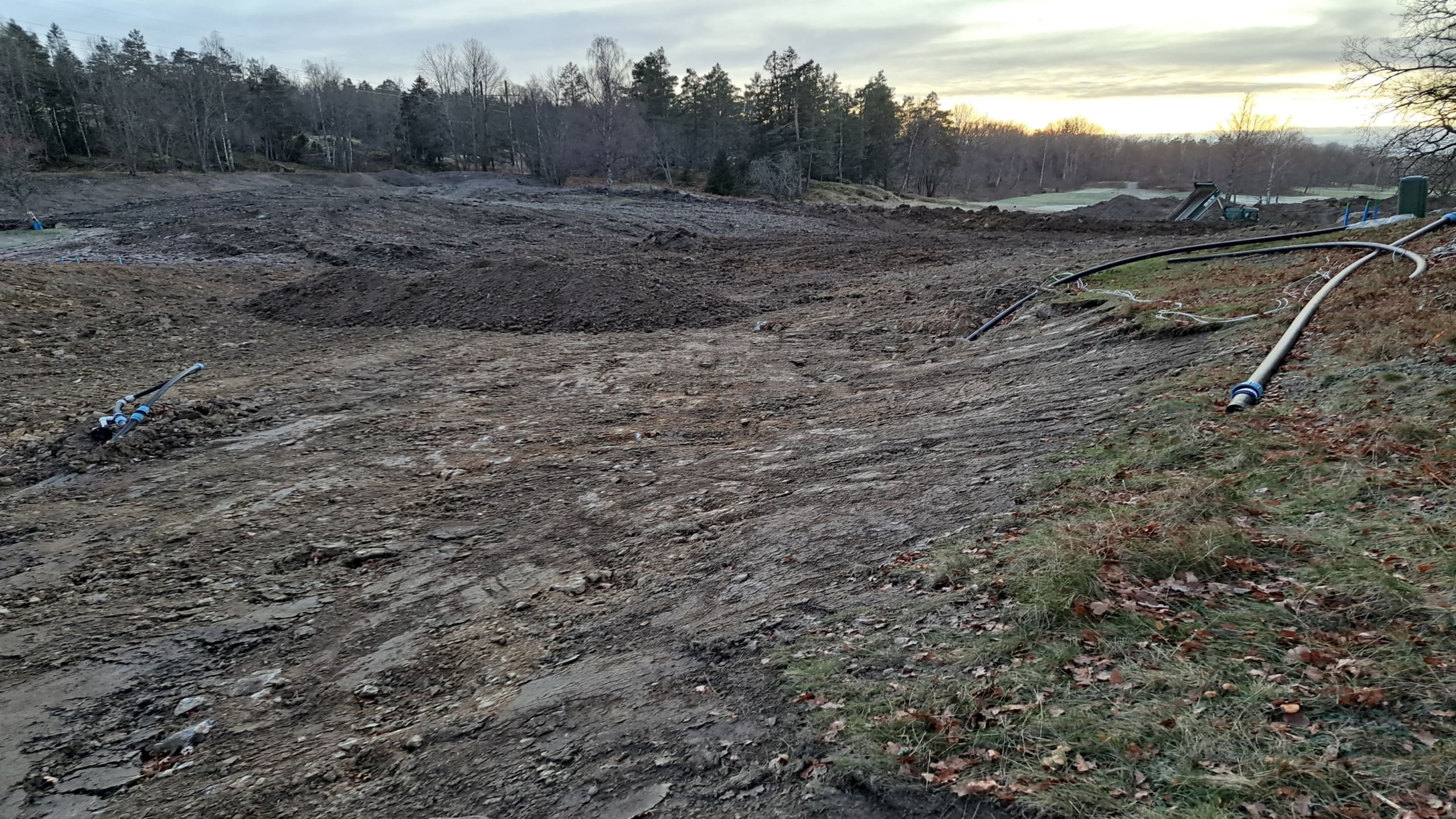

Hål 4 komplett nytt hål

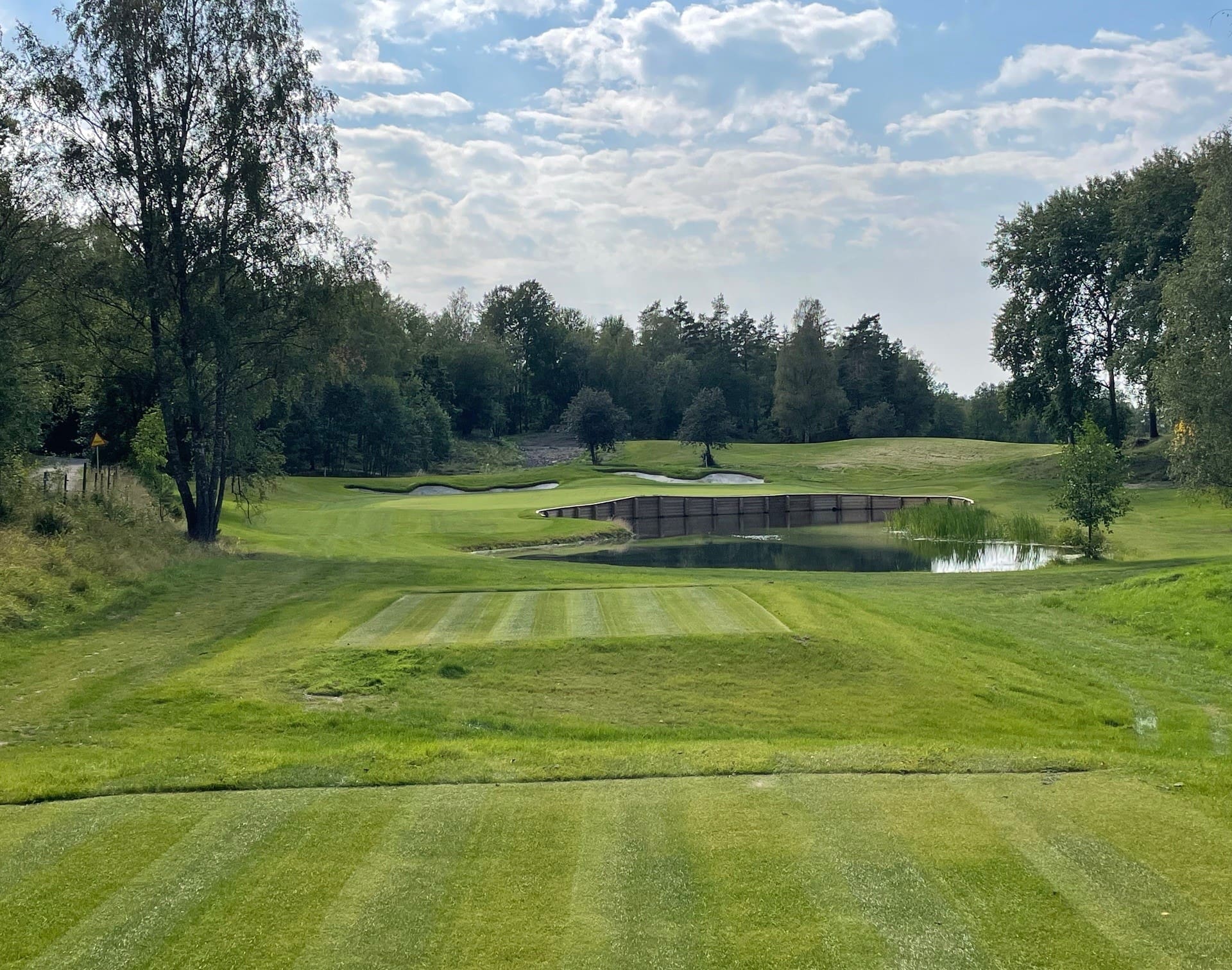

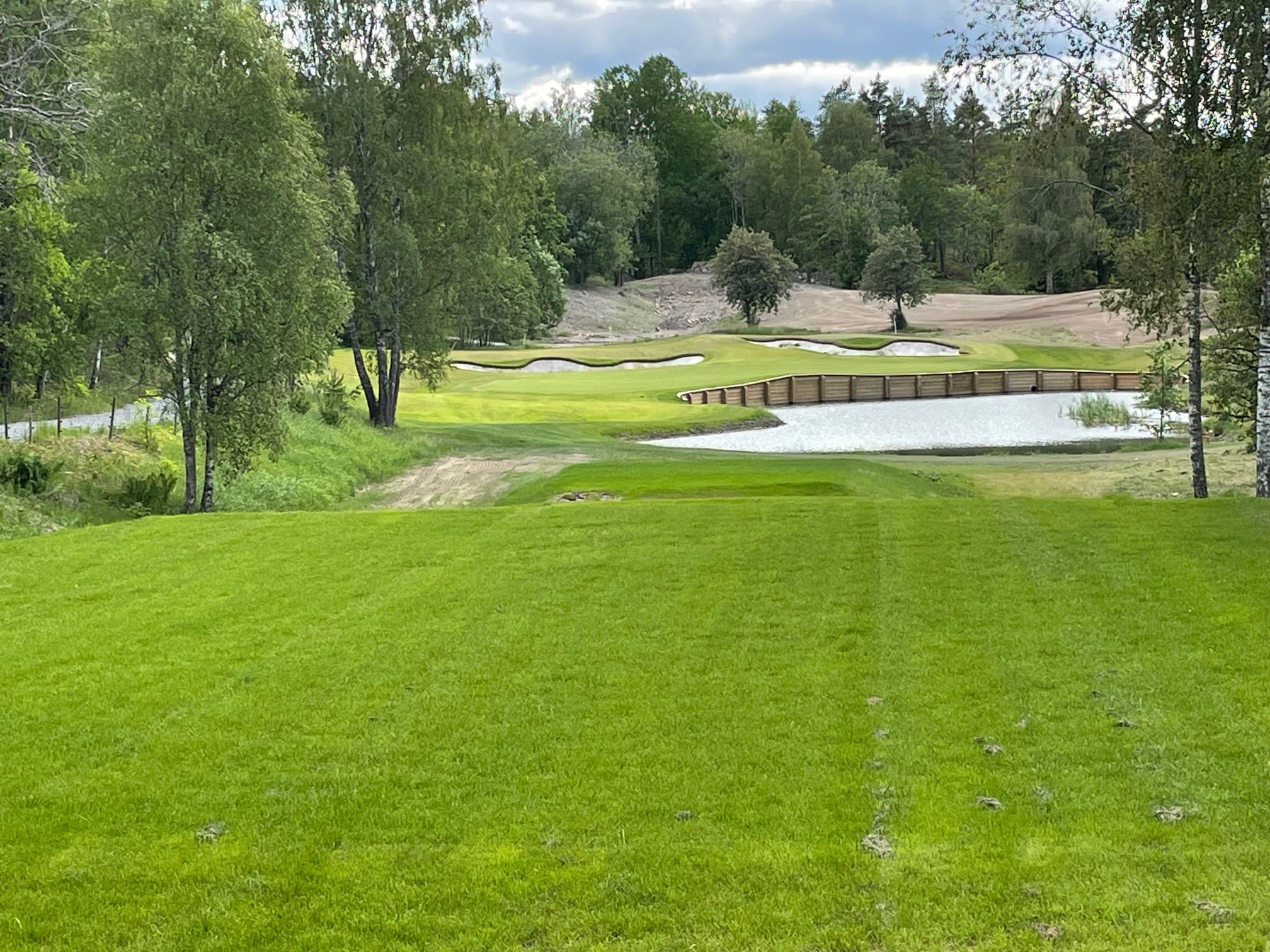

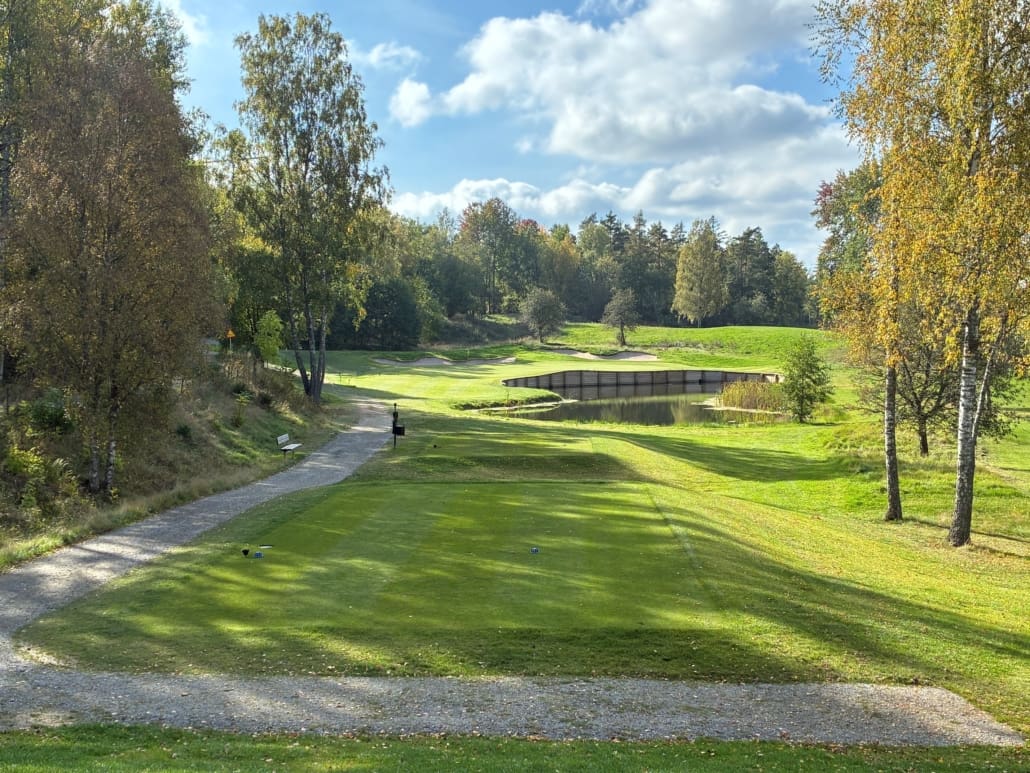

Hål 5 komplett nytt hål
Hål 9 teebyggnation gul/blå/röd.
Hål 11 teerenovering alla tees

Fas 2

Hål 10 teebyggnation vit/gul
Hål 12 greenområde
Hål 13 greenområde
Hål 14 teebyggnation vit, gul/blå

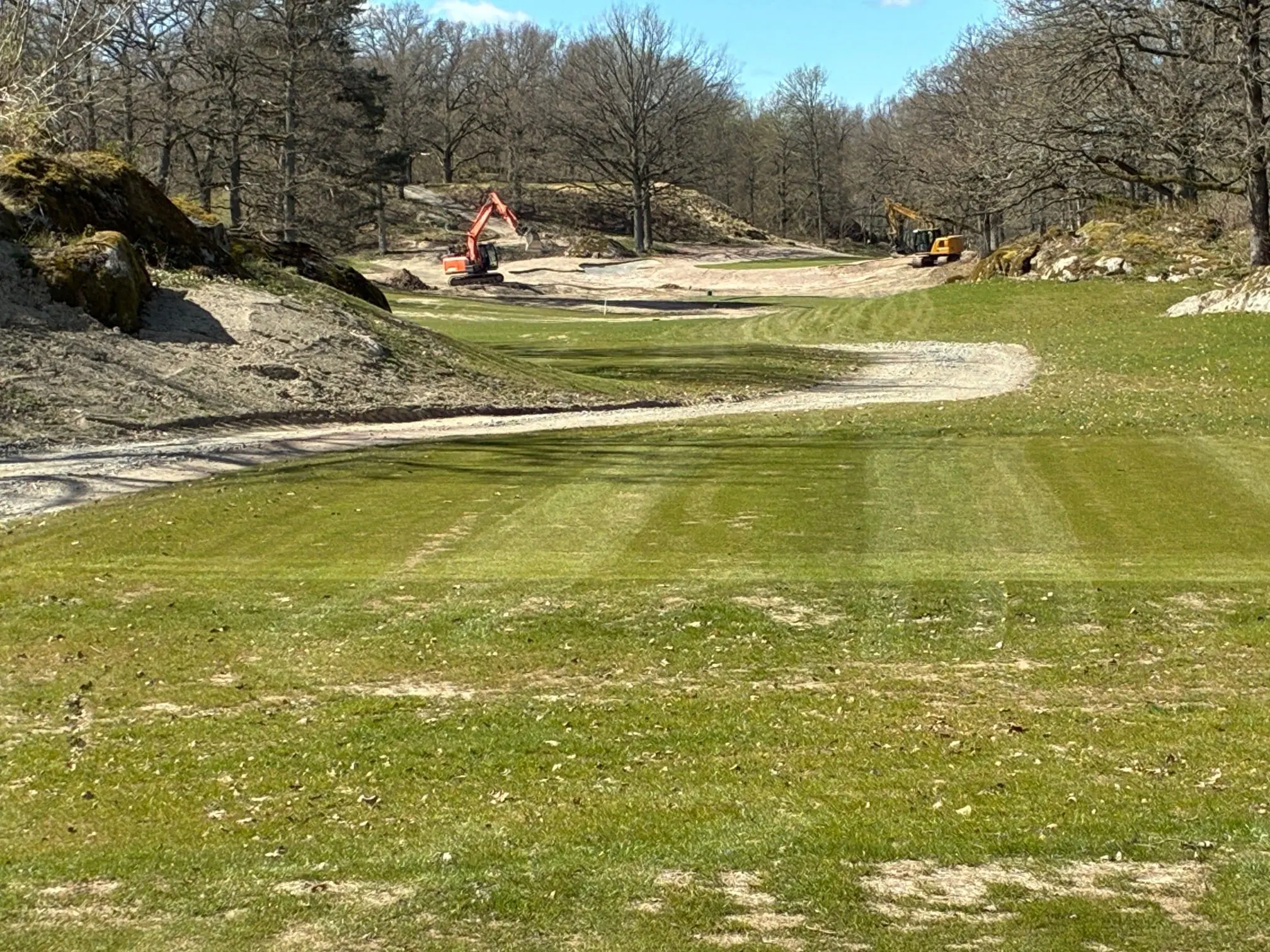

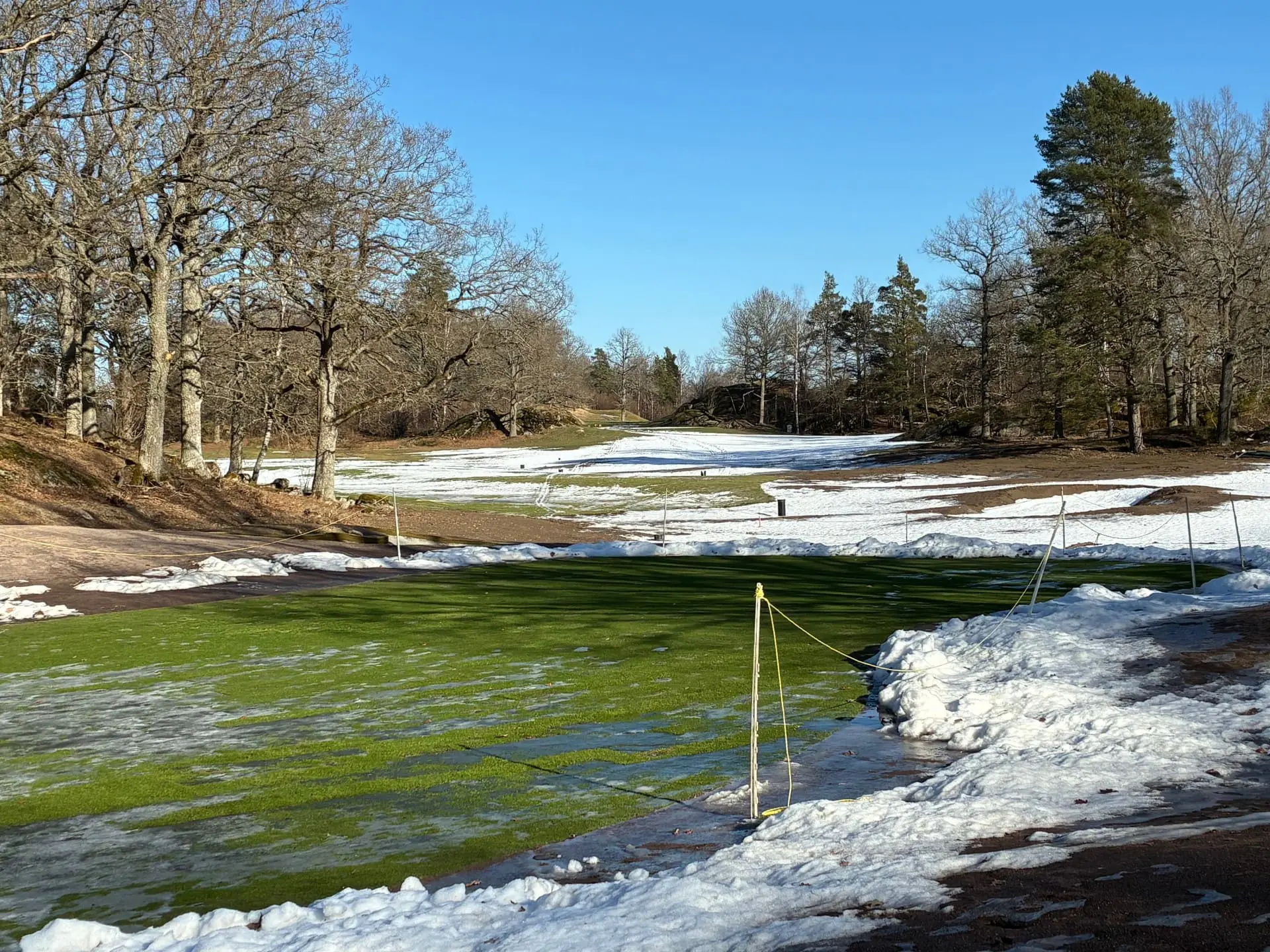

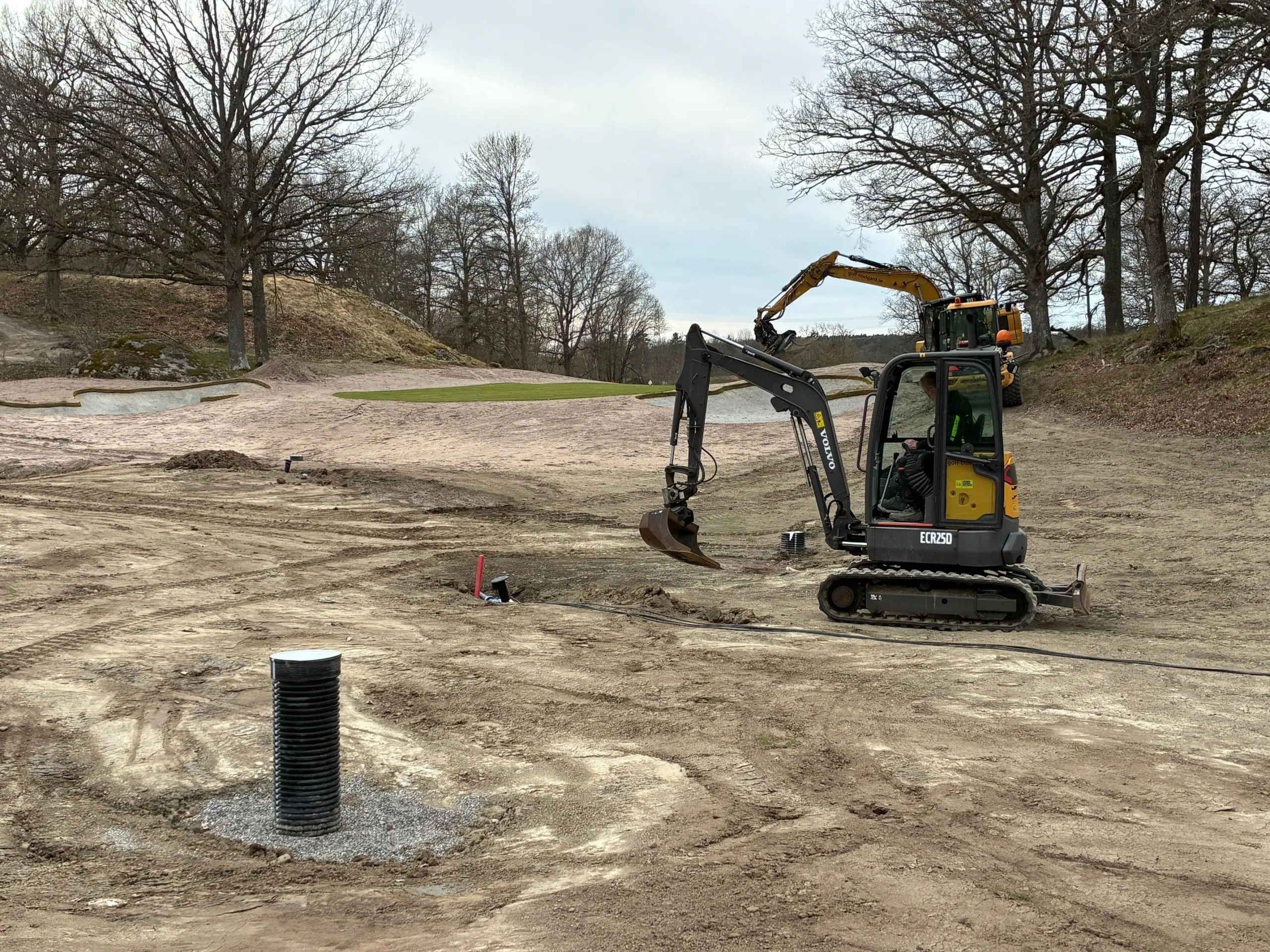

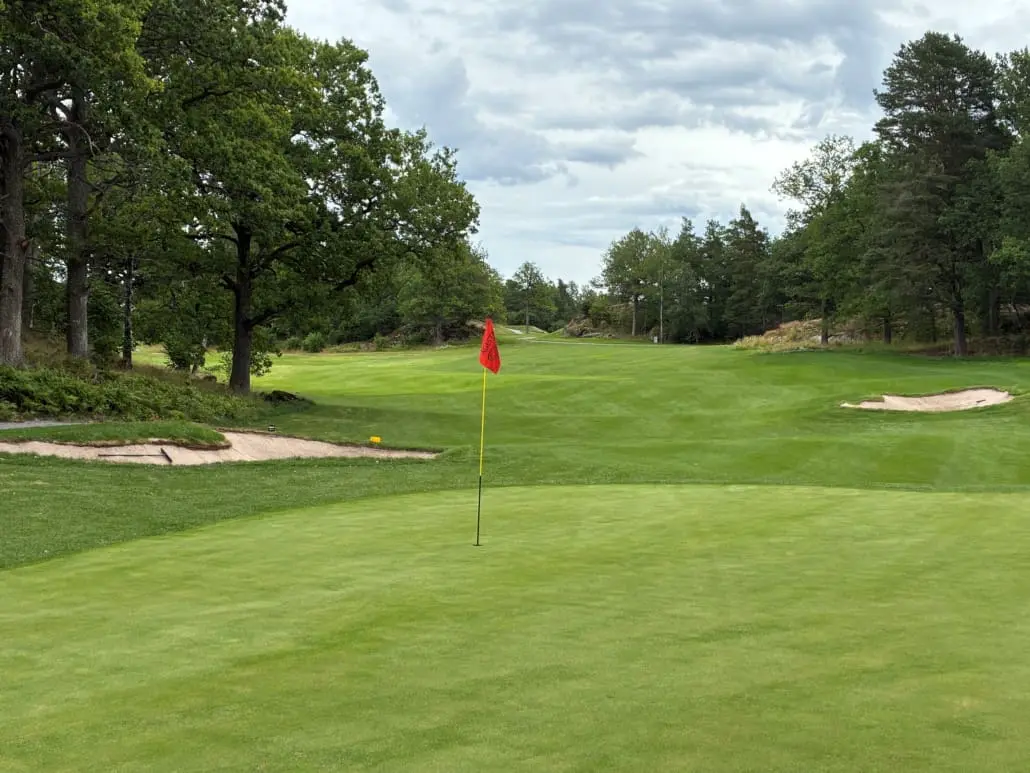

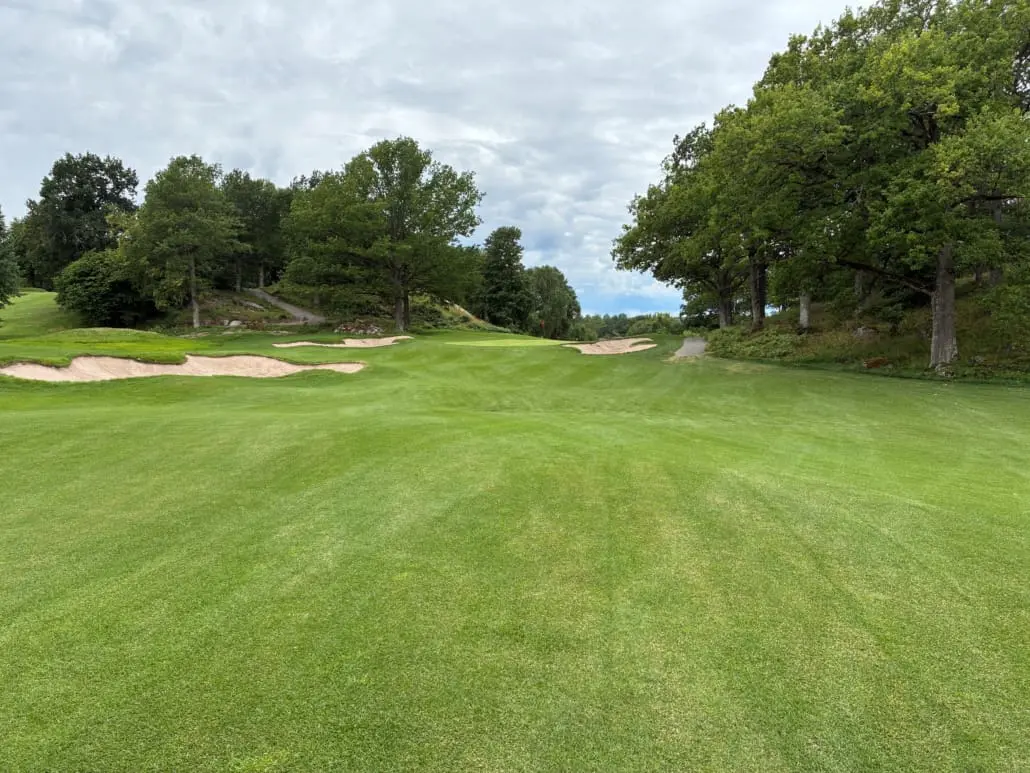

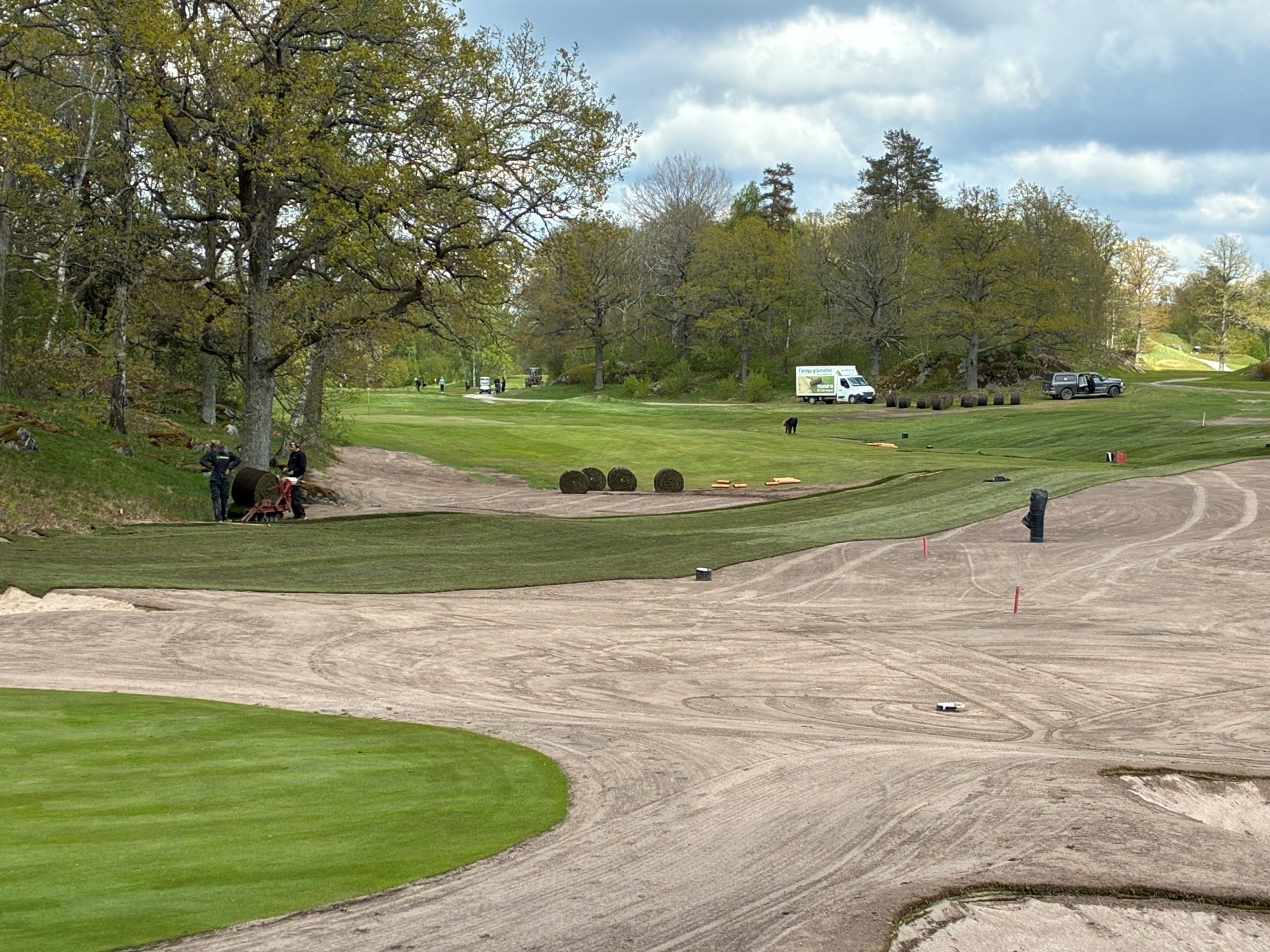

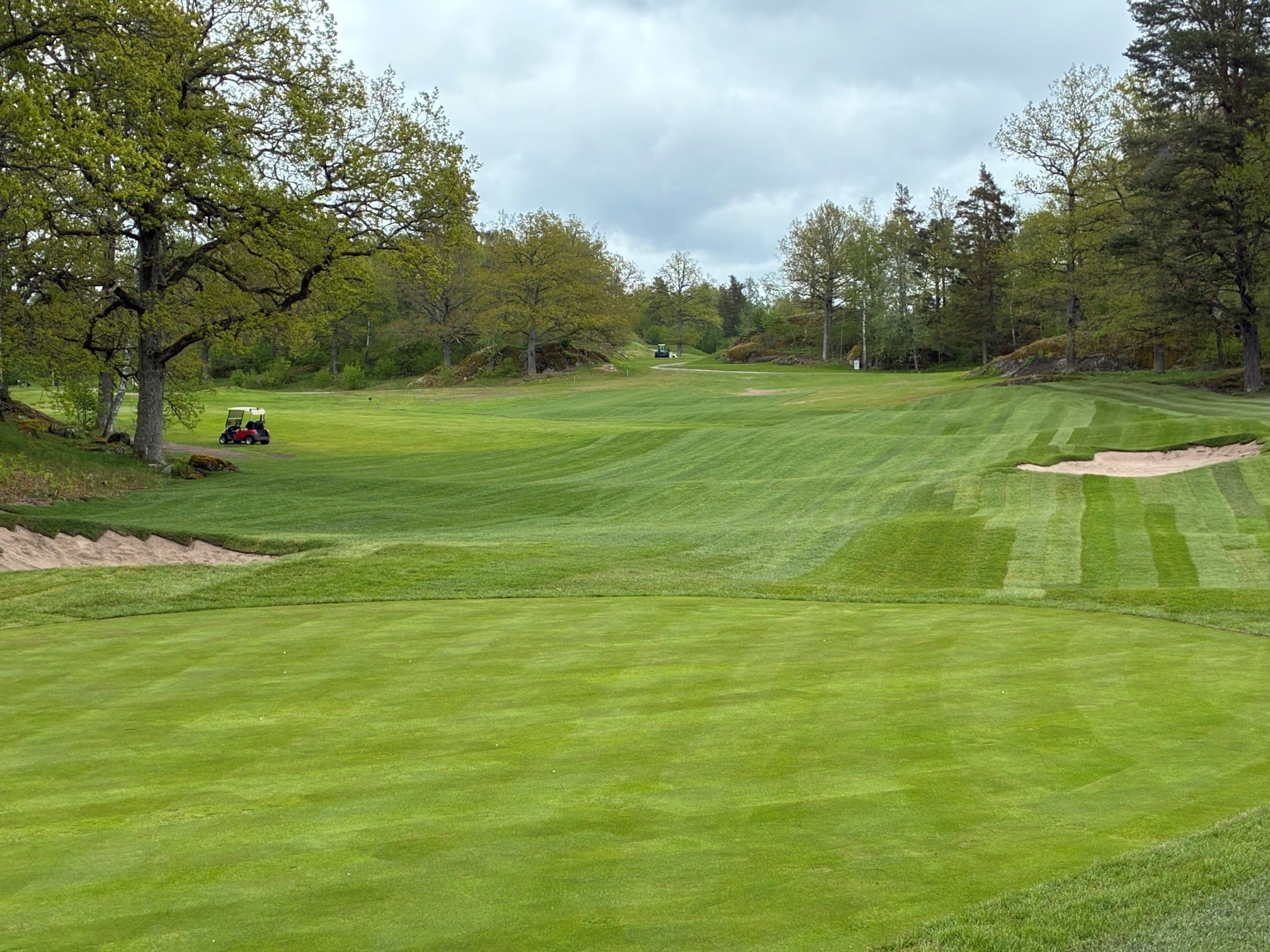

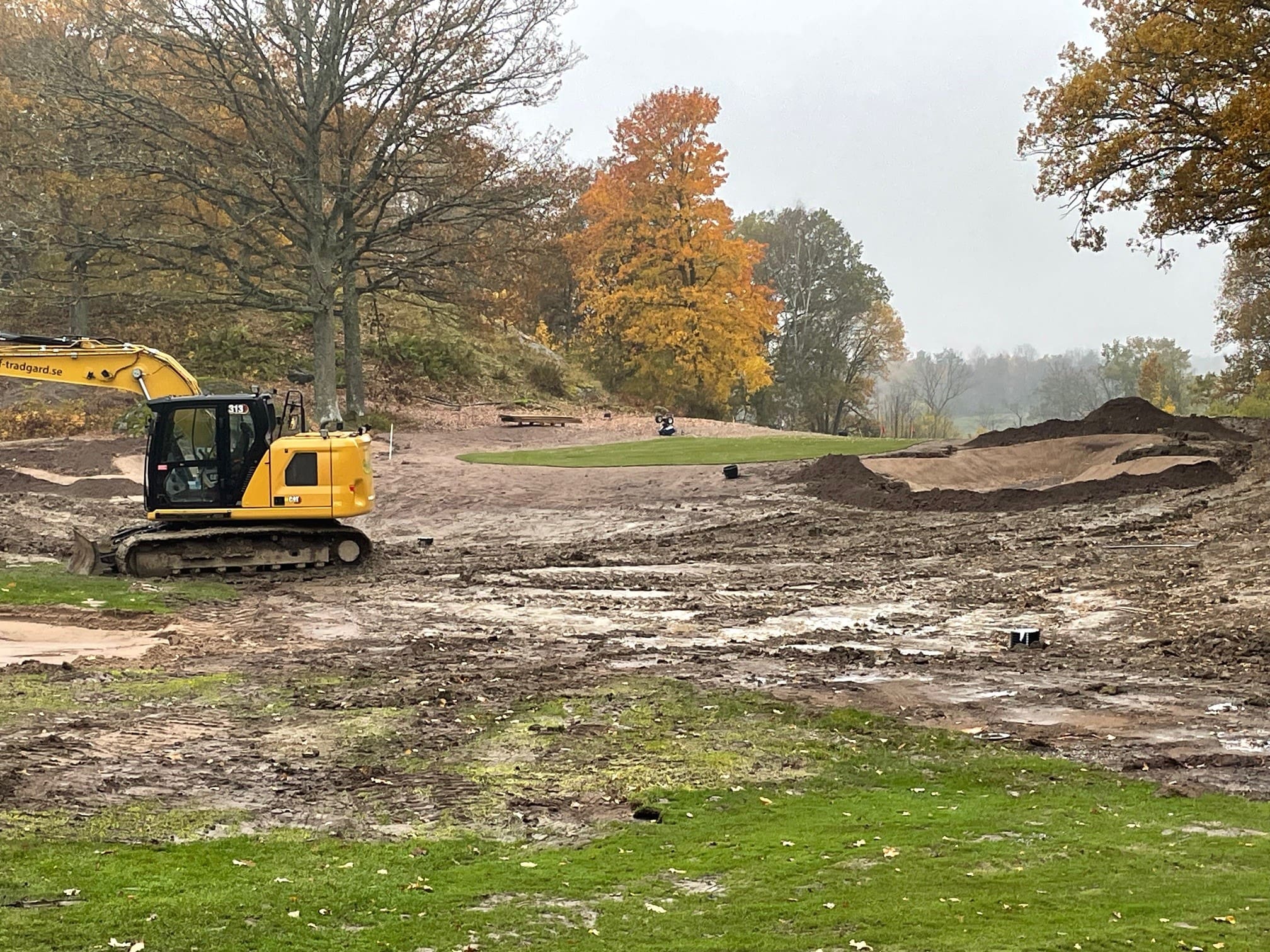

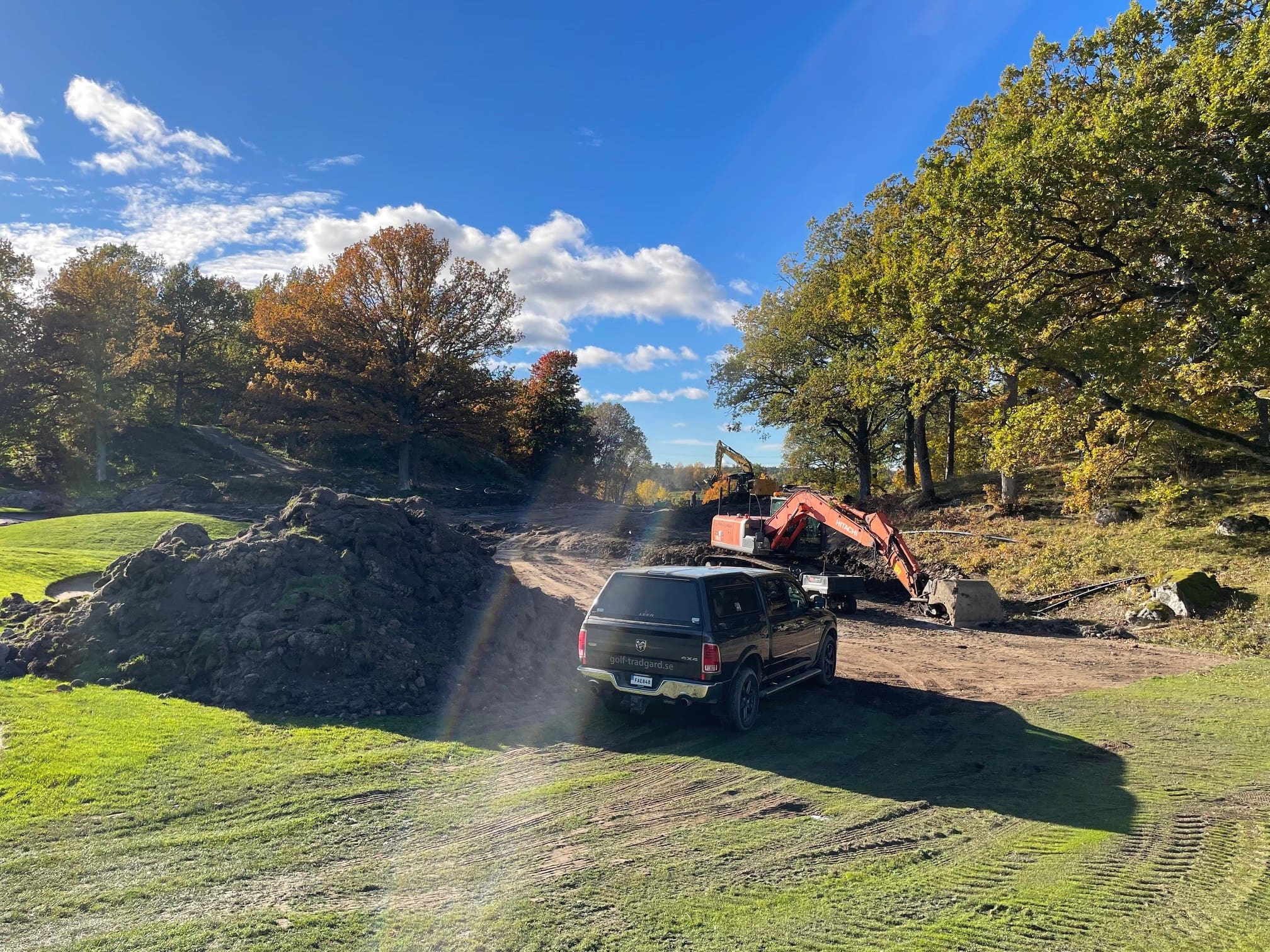

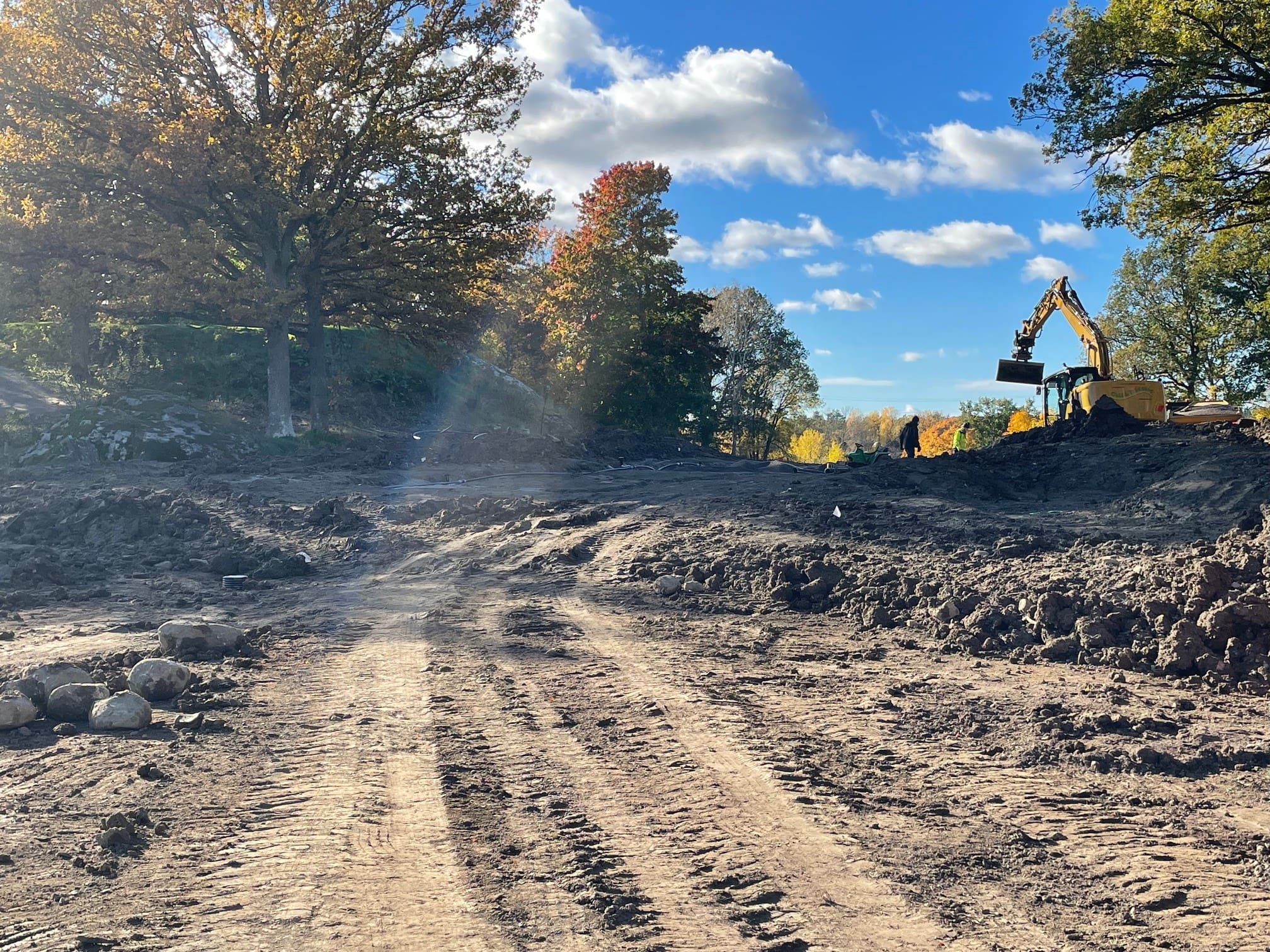

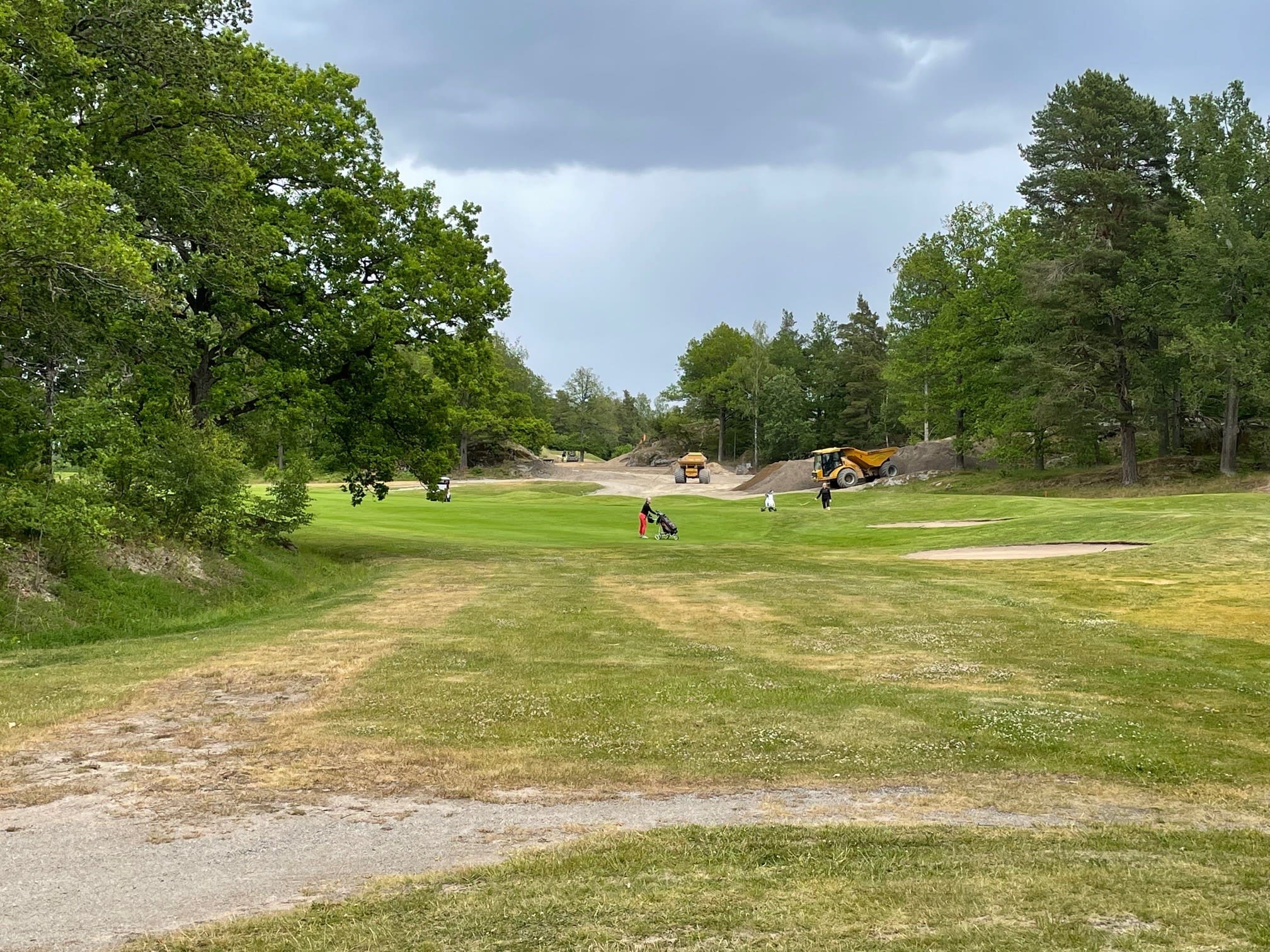

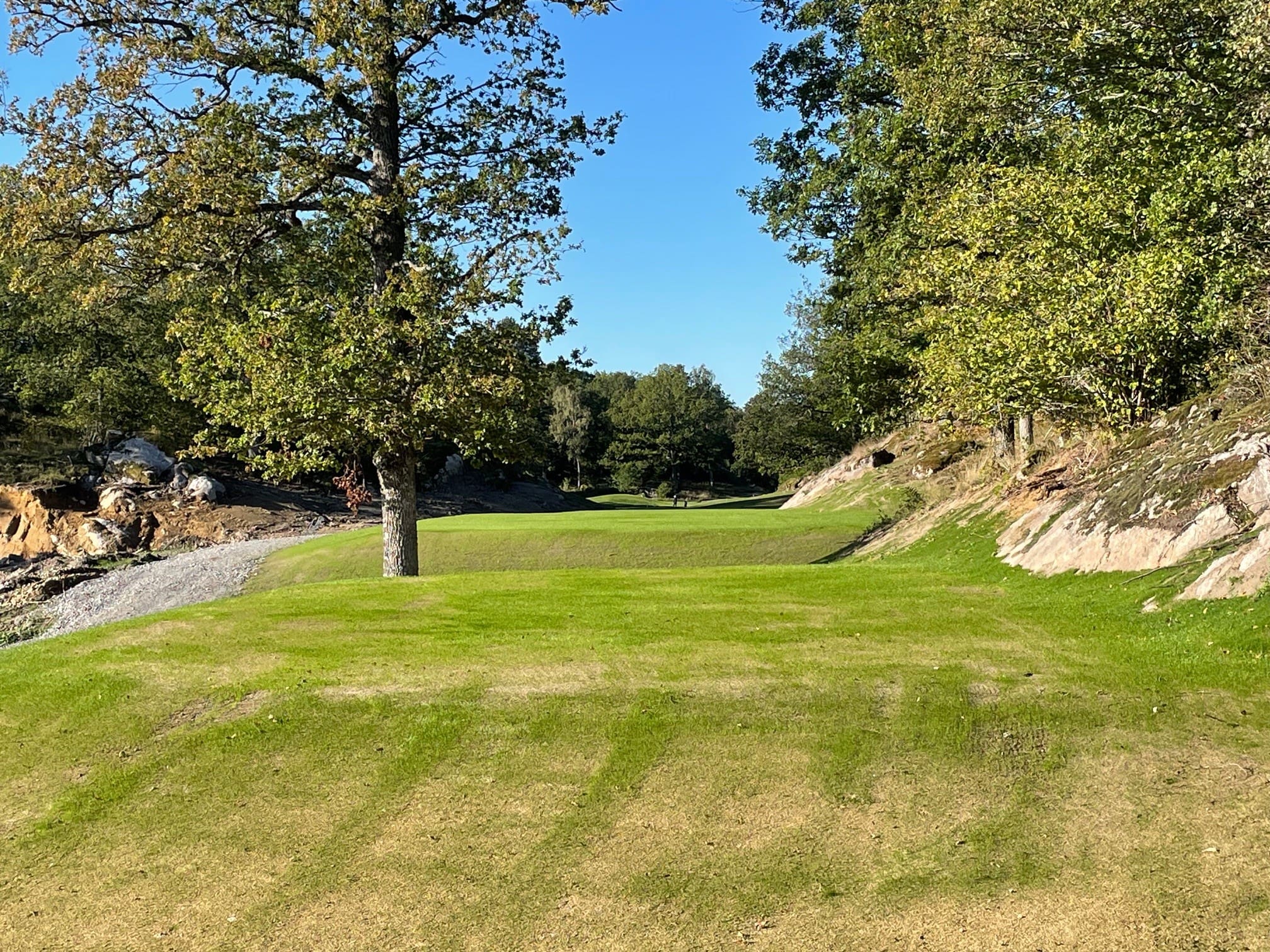

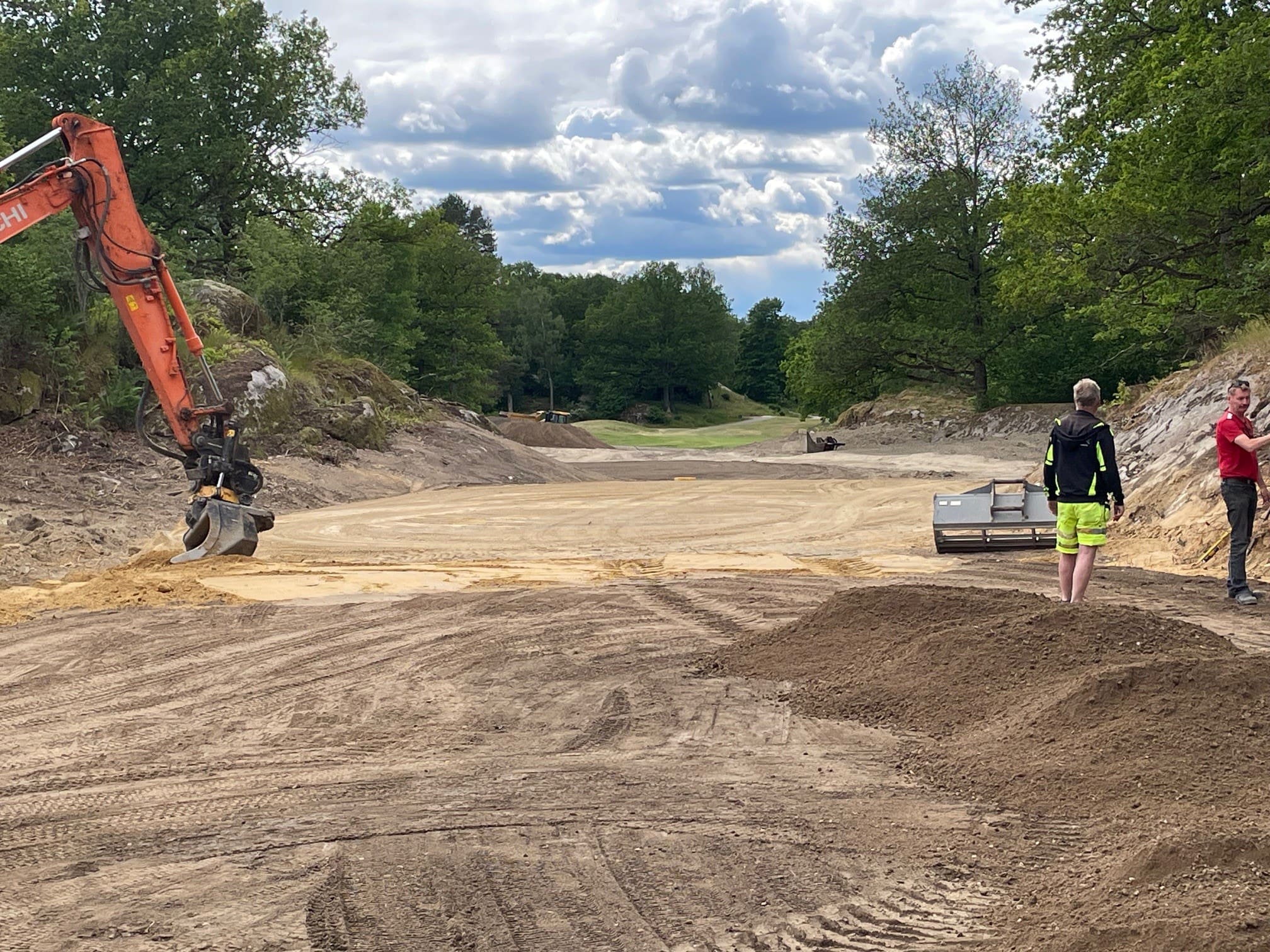

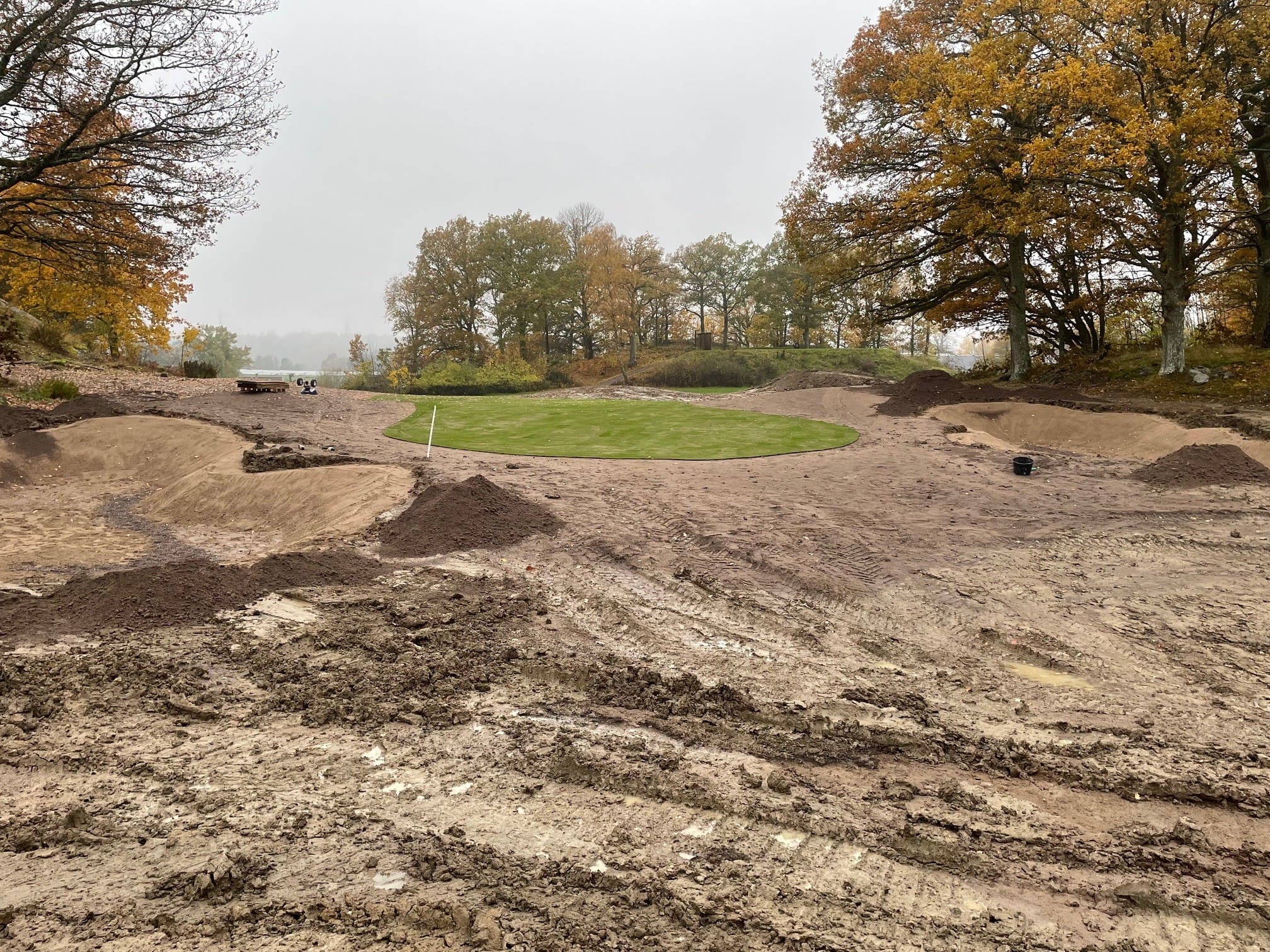

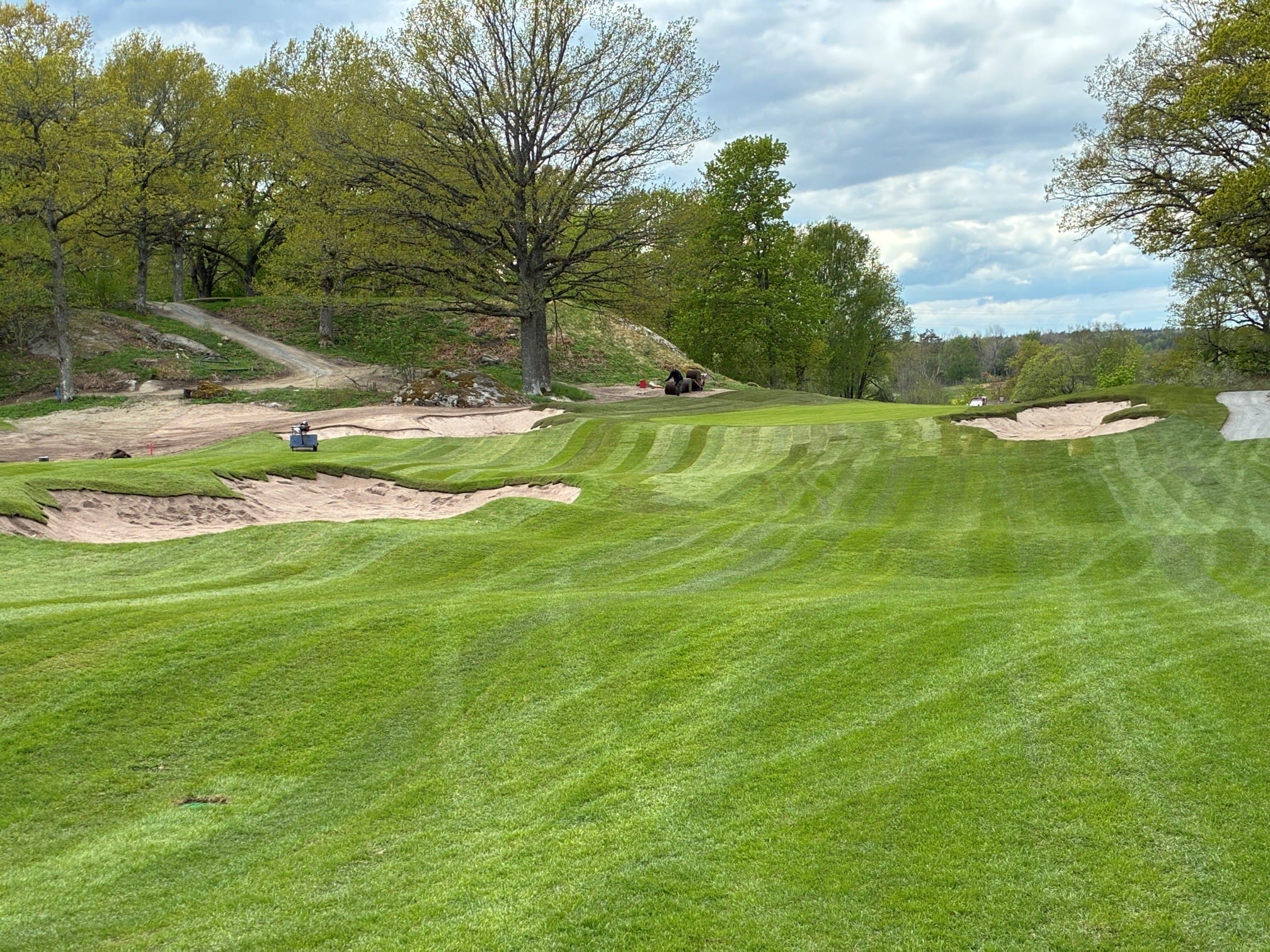

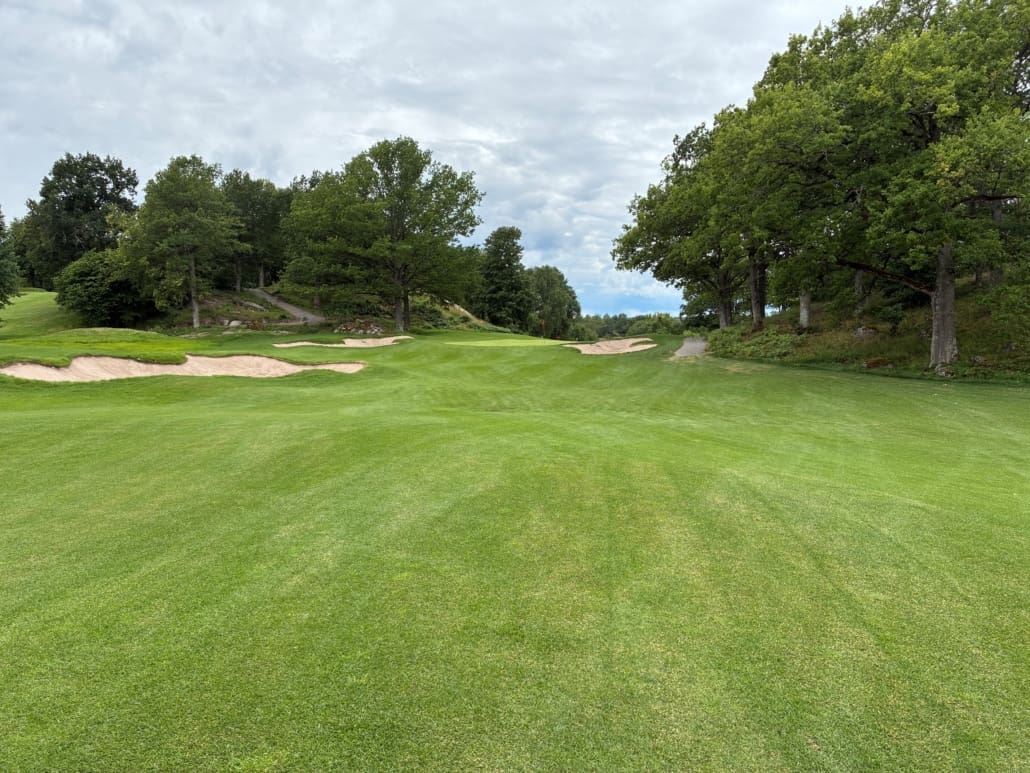

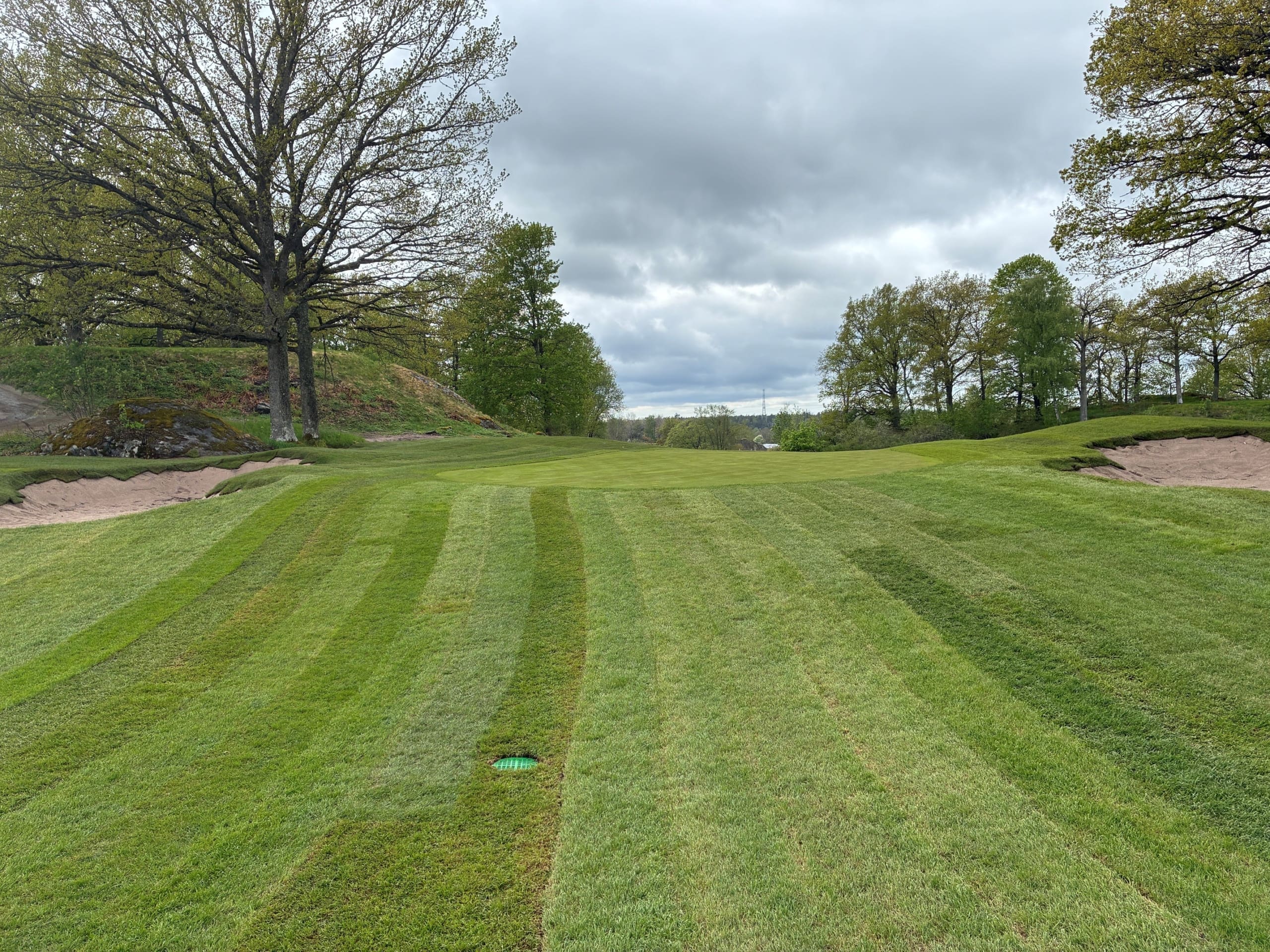

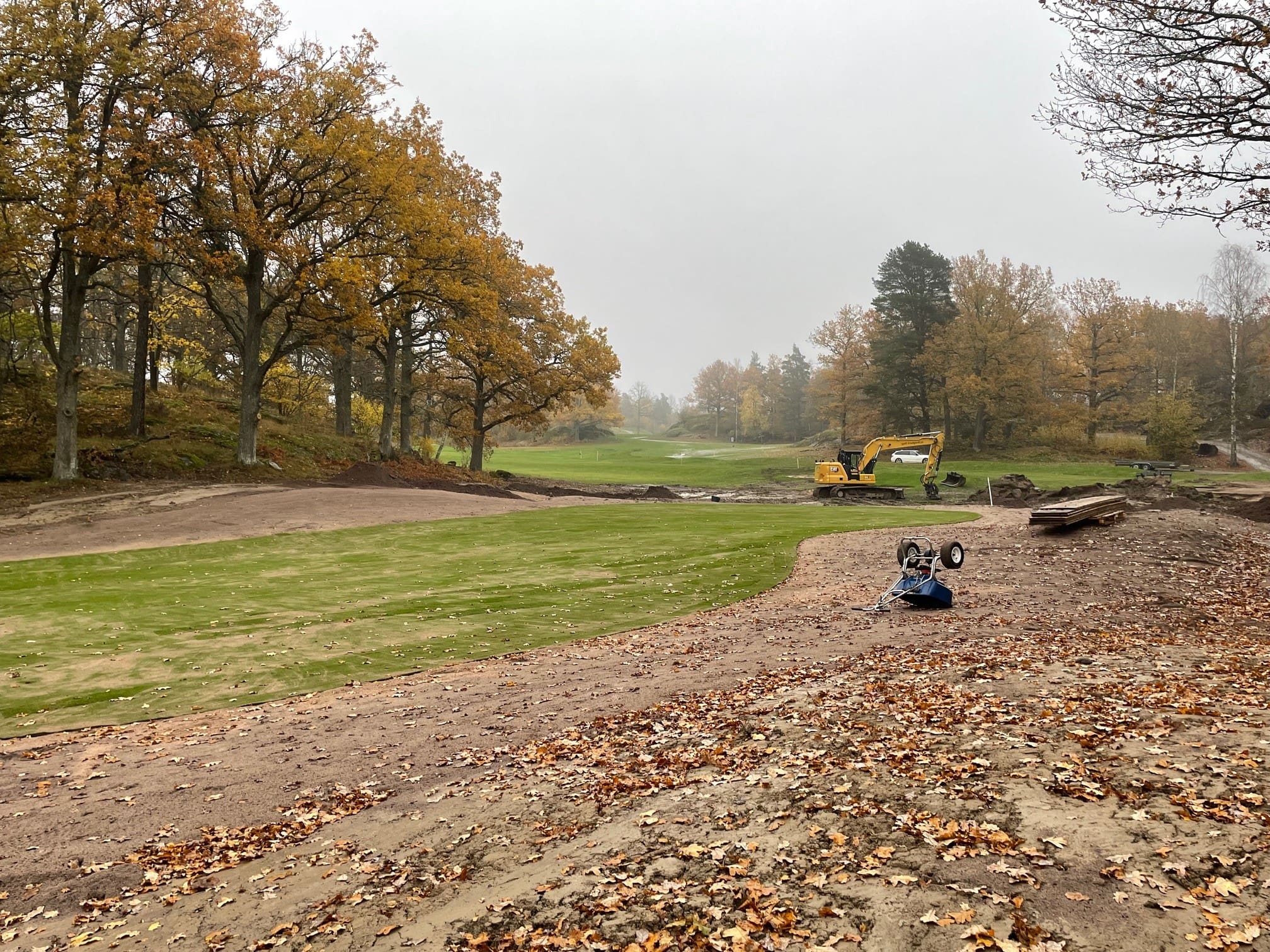

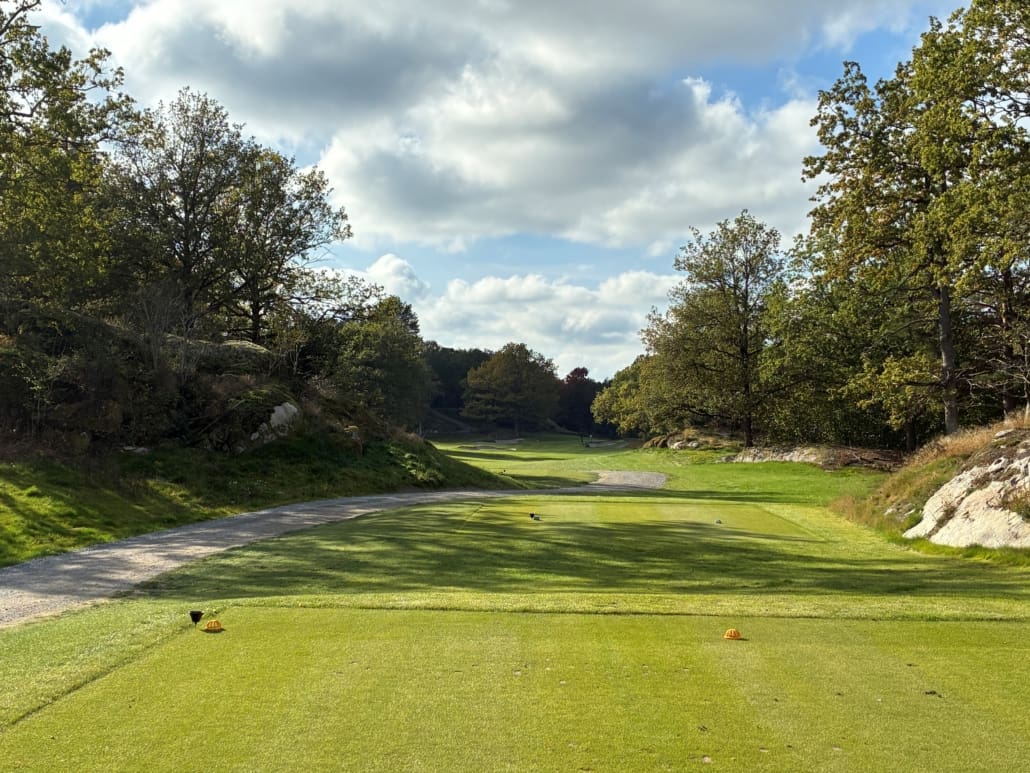

Hål 16 komplett

Fas 3

Hål 1 komplett
Hål 11 komplett

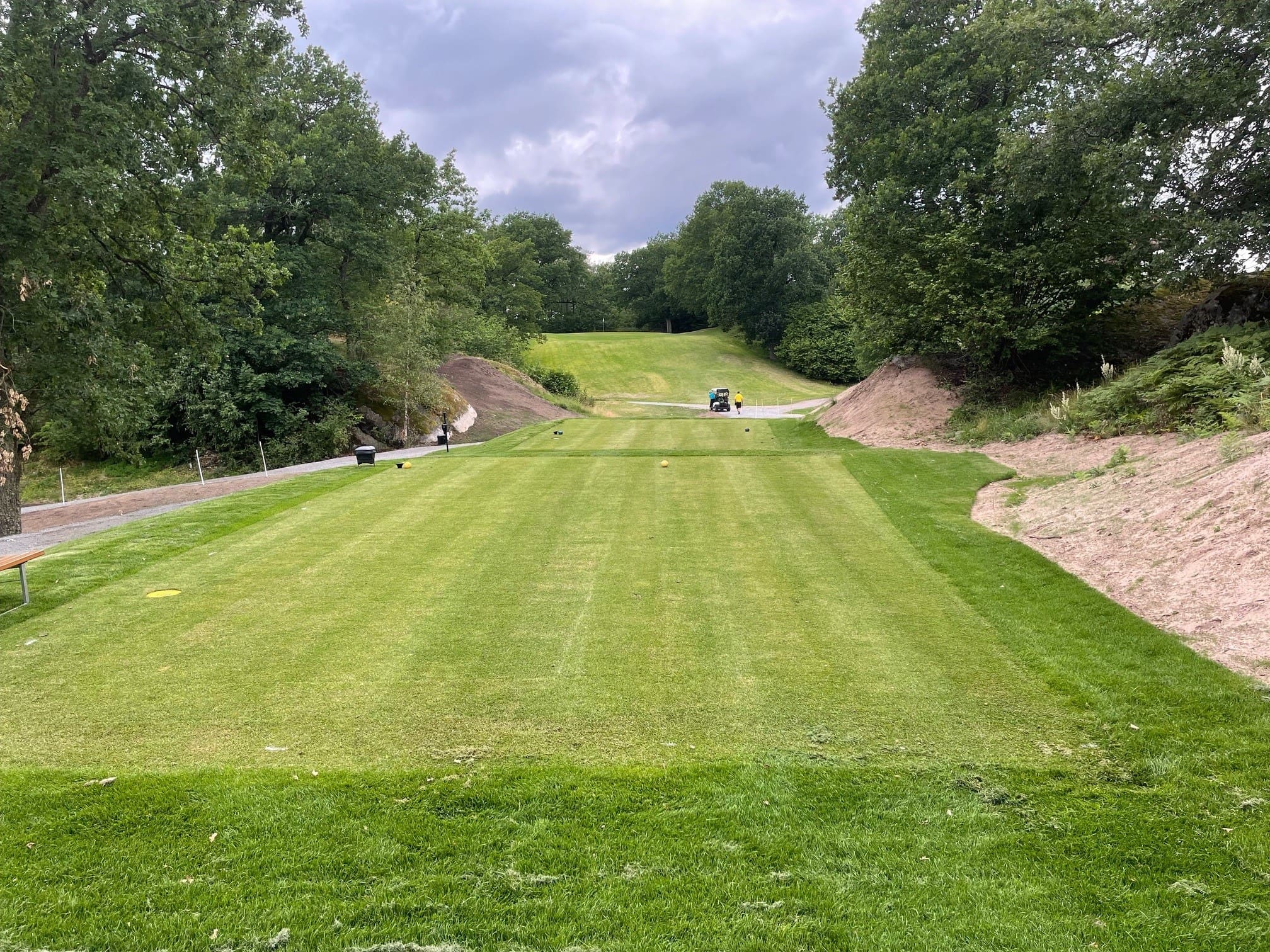

Hål 17 komplett
Hål 18 komplett

Fas 4

Hål 2 komplett
Hål 3 komplett
Hål 6 komplett
Hål 7 komplett

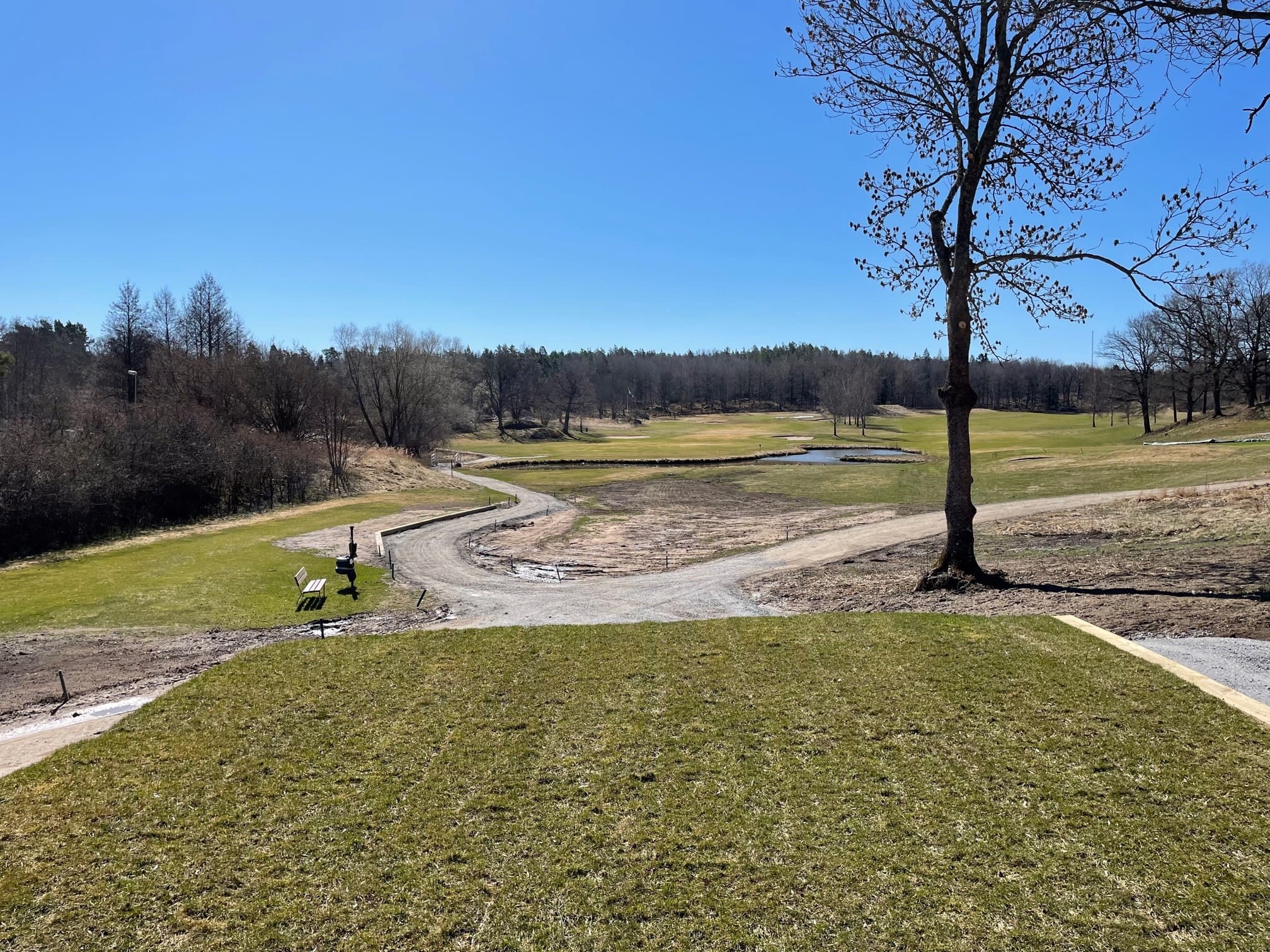

Hål 9 resterande del

Fas 5

Hål 8 komplett
Hål 10 fairwaybunker + greenområde
Hål 12 fairwaybunkrar
Hål 14 sista 100 m inkl greenområde.
Hål 15 komplett

För övningsområde och korthålsbana kommer bidrag från Allmänna Arvsfonden att sökas. Tidplan tas fram efter besked.
